第三方物流冷库地面结冰怎么办?一个8000㎡冻库冻胀事故的完整复盘

2026年09月10日 文章 92 次阅读
冷库地面结冰与冻胀是两回事,8000㎡低温库事故复盘与四步治理方案

第三方物流冷库地面结冰怎么办?一个8000㎡冻库冻胀事故的完整复盘

第三方物流冷库地面结冰案例

最近有做第三方物流的朋友找到【大冷总管】,说他们园区的低温库地面一年之内鼓了好几处冰丘,叉车一压,环氧地坪整块整块地崩,货架区地面最大高差已经快到 3 公分,库内货架垂直度都出了问题。这类事在第三方物流行业特别典型:库是租给别人用的,运营方、产权方、货主三方扯皮,最后小问题拖成大事故。今天就借这个案例,把冷库地面结冰、地面冻胀这件事讲透。

一、先分清楚:地面"结冰"和地面"冻胀"是两回事

很多人看到地面有冰就喊"打加热丝",其实要先分清两类问题:

第一类:表面结霜结冰。 冰结在地板砖/环氧层上面,来源是外界湿空气。第三方物流库的特点正是开门频次极高——收货发货一天几百托,穿堂门帘破损、卸货台门斗负压、互穿风路线没做好,夏季 32℃/75% 湿度的空气一旦钻进 -20℃ 的库区,露点问题立刻让地面"冒汗",随后冻成薄冰。这种冰在"表面",化掉、挡住湿源就能解决。

第二类:结构冻胀(地面下结冰)。 冰结在地板下面的土层里,是水分+冷量在保温层失效处相遇的结果。地基土 freeze 后体积膨胀约 9%,地面鼓起、开裂、错台,严重的整库地坪报废。这种才是真正烧钱的病,【大冷总管】经手的第三方物流项目里,冻胀处理均价表面结霜治理贵 5~10 倍。

问题类型 冰的位置 典型表现 主要根源 占比(经验值)
表面结霜 地坪以上 地面湿滑、薄冰、门边冰丘 湿空气侵入、门帘/风幕失效 约 60%
结构冻胀 地坪以下 鼓包、裂缝错台、货架倾斜 保温层破损、加热/通风系统失效 约 30%
冷凝渗水 保温层内 保温层含水、局部结壳 防潮层缺失、蒸汽渗透 约 10%

二、案例复盘:某物流园 8000㎡ 低温库,两年鼓起 11 处冰丘

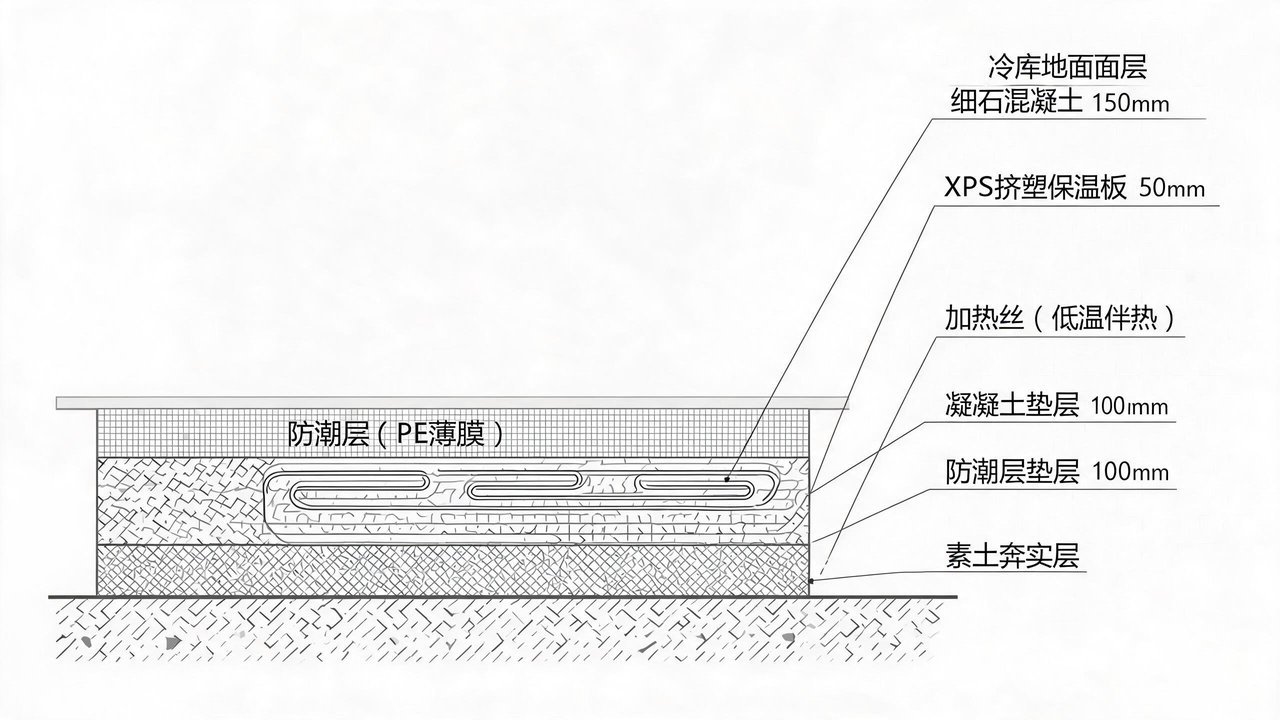

冷库地面保温结构剖面示意

这个库是 2019 年投用的双层物流冷库,-18~-20℃ 冻结库,地面结构是:C30 混凝土 200mm + SPS 防潮膜 + 120mm XPS 保温板 + 砂垫层。2021 年底发现地面鼓包,到【大冷总管】介入时已经鼓了 11 处,冰丘直径 1~4 米不等,最大高差 28mm,靠门口两处货架立柱已经目测可辨的倾斜。

排查结果有三条,几乎把第三方物流冷库的"常见病"占了个遍:

  1. 加热通风管堵死。 该库设计用地脚通风管(留 2 处风口在围护结构外),交付后风口被物业用保温棉糊死了——因为夏天有员工嫌穿堂风。两年没人查,管下土基含水率从 12% 飙到 28%,.freeze 锋面逐年下移,这就是鼓包的直接原因。
  2. 分割墙处保温断桥。 穿堂与低温库之间的防火卷帘处,保温层断开没做连续,冷量沿混凝土梁"短路"到基础,形成局部冻胀。这叫冷桥结冻,是物流冷库变形缝位置出问题的头号原因。
  3. 门口湿空气+融雪水倒灌。 卸货门斗没有封闭式月台调平板的密封裙板,冬季带雪入库的托盘在地面上化水,水顺着破损环氧缝渗进地坪下面,等于给冻胀"供水"。

诊断手段也不神秘:红外的面温普查 + 取芯看保温层含水 + 通风管烟熏测通畅性,一天的活,费用远低于任何一次盲目开挖。

三、解决方案:先"断水",再"给热",最后"复面"

中国维修人员检修冷库地面加热系统

针对这类事故,我们按"堵、排、热、养"四步走,【大冷总管】在多个第三方物流项目里验证过这套顺序不能颠倒——不先断水源就上加热,等于给冻胀系统白送热量还治标不治本。

第一步:断水(1~2 周) - 修复门斗密封、加装风幕机和快速卷帘门,控制开门延续时间单次 ≤30 秒; - 地坪裂缝用低温环氧树脂灌注,阻止融雪水继续下渗; - 穿堂增设排水暗沟,卸货区地面做 1.5% 找坡。

第二步:排汽与复位(2~4 周) - 打通风口,恢复地脚通风管功能,风口加可调百叶; - 冻胀区打泄压孔(间距 600mm 梅花形布置),让融化水分排出,监测高差回落; - 对已错台区域用红外+水准仪每日复测,回落后才能进入下一步。

第三步:给热(结构性修复) - 冷桥部位(卷帘梁、变形缝)补 80~100mm XPS 并做连续防潮层,杜绝断桥; - 高危门口区加铺地面电加热丝,功率密度 100~120W/㎡,配 -2℃ 启 / +5℃ 停的地面温控,一个 -18℃ 库门口 15㎡ 区域冬季日耗电大约 30~40 度,比一次冻胀维修便宜得多; - 货架倾斜区重新垫片调平、复测垂直度,偏差>1/200 必须二次加固。

第四步:养护与巡检(长期)

措施 关键参数 周期
门帘/风幕检查 破损立即更换,风幕风速≥8m/s 每周
地面高差巡检 2m 靠尺偏差≤5mm 为正常 每月
通风管风口检查 百叶开启、管口无结冰 每季度
加热丝绝缘检测 冷态绝缘≥1MΩ,漏电保护≤30mA 每年入冬前
地坪取芯/含水抽测 含水率>20% 报警 每年
货架垂直度复测 倾斜≤H/200 每半年

四、给第三方物流同行的三句话

  1. 交付时就把地脚通风、加热供电、防潮层隐蔽影像资料收好。 第三方物流的库往往一租好几年、运营方换了几茬,没有竣工资料,出了冻胀只能从零诊断,光勘测费就多花两三成。
  2. 别等冰丘长出来才动手。 高差 5mm 以内时处理是"养护费",超过 20mm 就是"大修费",差一个数量级。
  3. 表面结霜和地下冻胀的处方完全不同,先诊断后开刀。 拿不准的时候,把巡检数据(面温、高差、开门记录)整理好找专业方看,比上来就砸地坪强一百倍。

冷库地面这事,平时看不见、一旦出问题全是地面以下的账。关于第三方物流冷库地面结冰、冻胀预防与处理,我是【大冷总管】,干的就是把看不见的账提前算明白这件事。有类似情况,欢迎留言聊聊你的库龄、地面结构和鼓包位置,【大冷总管】帮你先做个初步判断。
