试剂冷库地面结冰怎么办?两个真实案例+可落地维保清单

2026年09月25日 文章 70 次阅读
试剂冷库地面结冰案例复盘:原因排查、防冻胀整改与分级维保清单

试剂行业冷库地面结冰典型案例与解决方案

试剂冷库地面结冰

试剂冷库平时不出事,一出事就是"地面结冰"这种看着小、实际要命的问题:工作人员滑倒只是表面,真正的风险是地面冰层背后——保温层受潮、冻胀开裂、库体结构被一点点顶坏。GSP 药品冷链和体外诊断试剂对温湿度极其敏感,地面一旦长期结冰,往往说明冷库的"地基"已经在受损。【大冷总管】经手的试剂类冷库维修项目中,地面结冰相关的报修占比常年排在前三位,下面结合两个真实案例把原因和对策讲透。

一、为什么试剂冷库特别容易出现地面结冰

试剂冷库通常运行在 2~8℃(部分试剂要求 15~25℃ 常温库),温度不算低,为什么地面还会结冰?核心原因有四类:

1. 潮湿空气渗入 + 地面低温 = 结露结冰。 试剂库频繁开门取货、缓冲间与穿堂没有风幕或风幕失效,夏季高湿空气进入库内,接触到温度低于露点的地面,先结露、再积冰。华东地区夏季库外相对湿度常在 80% 以上,露点 25℃ 左右,地面温度只有 0~3℃ 时,结露几乎是必然的。

2. 地面保温层失效或被水浸泡。 设计上 Frost 库房地面应做 XPS 保温(2-8℃ 库一般 50~80mm)+ 防潮层。施工时挤塑板拼接不严、防潮膜破损、地暖管(防冻胀加热丝)根本没通电,冷气"漏"到地板以下,地面温度直接跌破 0℃。

3. 排水管堵塞或化霜水倒灌。 冷风机化霜水若排水坡度不够、存水弯干涸、排水管冻结,化霜水溢到地面,在低温区反复冻融,冰层越积越厚。这类问题在试剂库改造项目中非常常见。

4. 蒸发温度设定过低、盘管贴近地面。 部分地排管冷库或风库回风短路,地面附近长期处于 -5℃ 以下,结露直接变结冰。

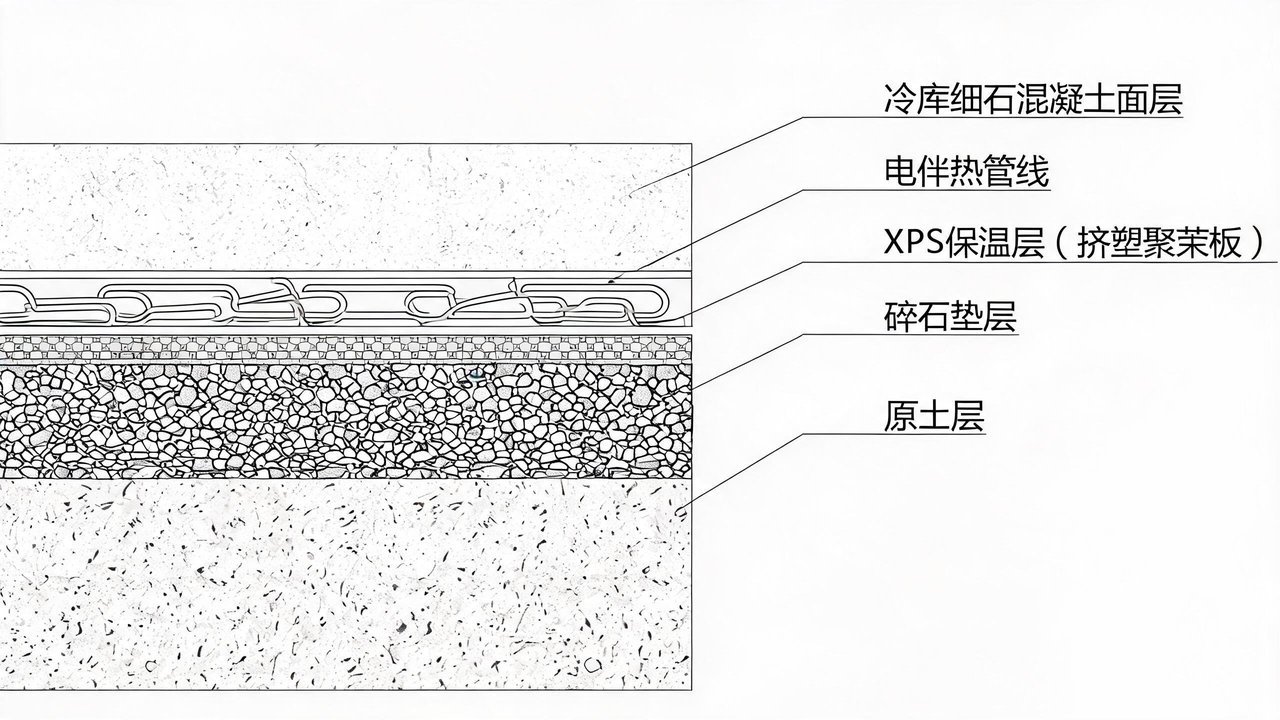

冷库地面防冻胀结构示意

二、典型案例复盘

案例一:诊断试剂库门口 3 米范围反复结冰

某 IVD 试剂企业 80m³ 的 2~8℃ 冷库,投入使用 14 个月后,门口内侧 2~3 米地面出现 5~10mm 不规则冰层,每月人工铲冰 2 次以上,还发生一次员工滑伤。

排查过程与关键数据:

检查项 实测值 正常参考值 判定
门口地面温度 -2.1℃ 2~5℃ 异常
库内相对湿度 92% ≤85% 异常
风幕机出口风速 3.2 m/s ≥8 m/s 失效
门封条状态 两处撕裂 完好 异常
地面防冻胀电热丝 电阻无穷大(断路) 60~120 W/m² 通电 失效
化霜排水管 口部结冰堵塞 通畅 异常

结论: 开门带入的湿热空气 + 电热丝断路导致门口区域地面温度偏低,结露后无法蒸发,叠加化霜水外溢,形成"结冰—铲冰—再结冰"的死循环。【大冷总管】对该类项目的处理思路一直是"先断水源、再补热量、后控湿度",而不是单纯增加铲冰频次。

整改内容与效果: 更换门封条与风幕机电机(恢复风速 9~10 m/s),重做门口 4 米范围地面防冻胀电伴热(功率 80 W/m²,配温控器设定启停 0℃/5℃),排水管加装伴热带并做 U 型存水弯,地面开槽找回坡使化霜水导向排水口。整改后连续监测 60 天,门口地面温度稳定在 3~4℃,湿度降至 78%,无再次结冰。

案例二:低温试剂库(-20℃)地面冻胀,库板接缝开裂

另一家生物试剂公司的 -20℃ 冷冻库,运行 3 年后发现库内地面隆起 30~50mm,保温板接缝处密封胶撕裂,蒸发器排管区域出现局部"鼓冰"。这是典型的地基冻胀(frost heave):冷量长期传导至土壤含水层,水结冰体积膨胀约 9%,把地面整体顶起来。

处置方案分三步:① 停机解冻,利用库内自然升温配合强制通风,7 天完成冰体消融(严禁明火烤,曾有过库板烧毁事故);② 重做地面结构——拆除隆起面层,铺设 100mm XPS 双层错缝保温 + 0.3mm 防潮膜 + 钢筋混凝土承压层,预埋通气管与电伴热双保险;③ 建立通风间层监测(自然通风冷库地板下通风口不能堵),并在电气柜增加防冻胀回路独立空开与温度报警。修复后两年跟踪,地面沉降监测点最大变形 2mm,处于安全范围。这个案例也提醒试剂企业:低温库地面问题拖得越久,修复成本越高,早期 5 万元级的处理拖到冻胀发展阶段就是 20 万元级的大修。【大冷总管】建议 -18℃ 以下的试剂冷冻库,每年至少做一次地面温度场普查。

维修人员用红外热像仪检测冷库地面

三、地面结冰的分级解决方案(可落地的维保清单)

日常巡检(每周):

  • 门口、冷风机正下方地面有无湿痕、薄冰——早发现比晚铲便宜
  • 风幕机出风是否正常(手感或风速仪 ≥8 m/s)
  • 门封条有无撕裂、脱磁,开门时间是否超 3 分钟
  • 化霜排水口有无冰堵、溢水

季度维保(交给专业人员):

  • 用红外热像仪扫描地面温度场,找出 <0℃ 的低温区并标记
  • 测防冻胀电伴热回路的工作电流与绝缘电阻,断路立即修
  • 检查库内湿度,必要时加装除湿机(试剂库湿度控制在 75%RH 左右最稳妥)
  • 核查蒸发温度与化霜周期:化霜频率不够(结霜加厚换热变差→库温更低→地面更冷)同样会诱发地面结冰

年度大修评估:

  • 地面保温层含水率抽检(钻孔取样,含水率>5% 即建议翻修)
  • 库板接缝密封胶、冷库门加热丝、平衡窗除霜功能全面检查
  • 对照建库图纸核实通风间层、排水管坡度是否被后期改造破坏

四、几点经验之谈

第一,试剂冷库地面结冰 80% 是"水+冷桥"问题,不是制冷机组故障,别一报修就怀疑压缩机。第二,防冻胀系统(电伴热或通风间层)在很多低价建库项目里是"隐蔽的减配项",接库时务必通电测试并留图纸。第三,铲冰只能救急,反复铲冰还会破坏地面防水层,越铲越漏。第四,涉及 GSP 认证的试剂库,地面结冰造成的温湿度超标会直接影响飞行检查结论,维保记录要留痕。

【大冷总管】在冷链运维领域的一个普遍判断是:地面问题的治理窗口期就在第一个结冰季。把电伴热、风幕、排水这三样小事管住,绝大多数试剂冷库可以整个生命周期不和"冰"打交道;一旦拖到冻胀顶板,就要面对停库、清库、拆地面、重做保温的整套大工程,试剂企业的库存转移成本和断链风险远高于维修本身。【大冷总管】也会持续通过这类真实案例复盘,帮助试剂、医药、食品行业运维人员把冷库地面隐患消灭在结露阶段——选靠谱的维保团队、按清单做预防性维护,永远比事后抢修划算。
