医药冷库库板变形应急处置与预防措施:从鼓包到报废的完整判断手册

医药冷库跟果蔬冷库不一样,它不是"货坏了赔钱"的问题,是"证没了"的问题。GSP 对药品冷库的硬杠杠是 2~8℃ 连续温控,库板一旦变形、开裂、漏冷,温度偏差记录、验收飞检、退货报废,哪一关都够药企喝一壶。大冷总管这些年接触过的医药冷库维修工单里,"库板鼓包""板缝开裂"占了围护结构问题的三成以上。这篇就把库板变形这件事讲透:怎么判断严重程度、怎么应急处置、怎么让它别再来。
一、库板变形为什么在医药冷库里是"事故前兆"

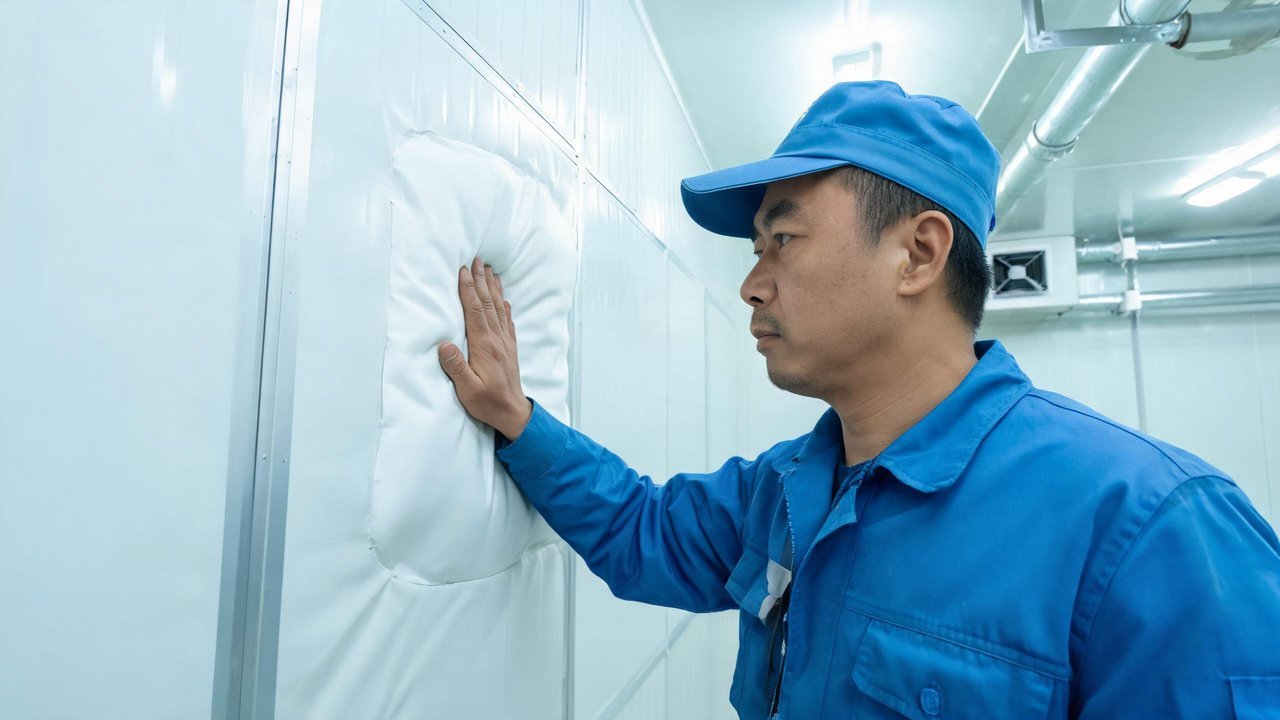

彩钢聚氨酯夹芯板看着结实,其实是三层结构:两层彩钢板夹一层发泡聚氨酯。它怕的不是冷,是温差、水汽和应力集中。变形初期只是局部鼓包、漆面细微裂纹,很多人不当回事,但接下来会发生一连串连锁反应:
- 板缝拉开:鼓包把相邻板的锁口缝撑开,缝宽从正常的 1~2mm 拉到 5mm 以上,冷风直往外灌;
- 热桥结露:缝隙和变形处形成冷热交换通道,板内侧结露、淌水,冬天板缝挂冰;
- 聚氨酯脱层受潮:水汽进入芯层后,保温性能断崖式下降,导热系数翻倍,压缩机开机时长明显变长;
- 霉变与污染风险:医药冷库最怕这个——板缝长霉、冷凝水滴到托盘药品上,直接触碰 GSP 红线;
- 温度超限报警:变形严重时库温波动超出 2~8℃,验证数据造假不了,只能停库整改。
所以大冷总管一直强调:医药冷库的库板变形要按"缺陷管理"来对待,不能按"外观问题"来对待。
二、根因诊断:变形逃不出这四类
处置之前先搞清楚原因,否则修完还变形。
1. 温差应力与冻融循环。 冷库设计温差一般在 25~35℃(库内 2~8℃,库外夏季 30℃ 以上),频繁开门、化霜周期设置不合理、冷风机直吹库板,都会让板面局部温差超过 15℃。热胀冷缩反复作用,锁口缝先出问题,然后板面鼓包。
2. 水汽侵入与防潮层失效。 聚氨酯发泡体本身闭孔率要在 90% 以上,但板缝密封胶老化、穿管开孔未封堵、隔汽层破损后,湿空气渗进芯层,保温层受潮脱层,板面就有了"软鼓包"——按上去发绵、回弹差,这是最典型的受潮特征。
3. 安装与材料缺陷。 常见的坑:医药库用了 75mm 甚至更薄的板(正常应 ≥100mm,双面彩钢聚氨酯);板未按要求植钉、锁口未打胶;库板上面吊挂货架、风机、风管超载;库体外侧暴晒无遮阳。这些问题在验收后 1~2 年集中爆发。
4. 地面冻胀顶板。 落地式低温医药库(2~8℃ 也可能出现)如果地面下没做通风加热层或保温隔断,土壤冻结膨胀把地坪顶裂,力量传导到墙板上就是墙板整体外鼓、板缝大开。这种情况最麻烦,属于"基础病"。
三、先分级再动手:库板变形三级判断表
现场不用仪器,一把钢尺、一只手电筒、一支温度计就能分级。大冷总管整理的这张表,维修班组直接照着用:
| 等级 | 现场特征 | 对药品存储的影响 | 处置要求 |
|---|---|---|---|
| 观察级 | 鼓包高度 ≤5mm,板缝 ≤2mm,无结露 | 基本无影响 | 拍照建档,月检跟踪,测量点固定 |
| 维修级 | 鼓包 5~15mm,板缝 3~8mm,局部结露或漆面开裂 | 温度波动增大,能耗上升 10%~20% | 15 天内安排修复:重新打胶、锁口紧固、局部更换密封 |
| 应急级 | 鼓包 >15mm 或大面积凹陷,板缝 >8mm,板内侧挂冰、淌水,脱层发绵 | 温度超限风险,GSP 合规风险 | 立即启动应急:转移药品、临时补冷、停机评估 |

判断口诀:看高度、量缝宽、摸硬度、查结露。按上去发绵的基本都是芯层受潮,别只修表面,要换板。
四、应急处置四步:停、评、断、固
到了"应急级",顺序比速度重要。

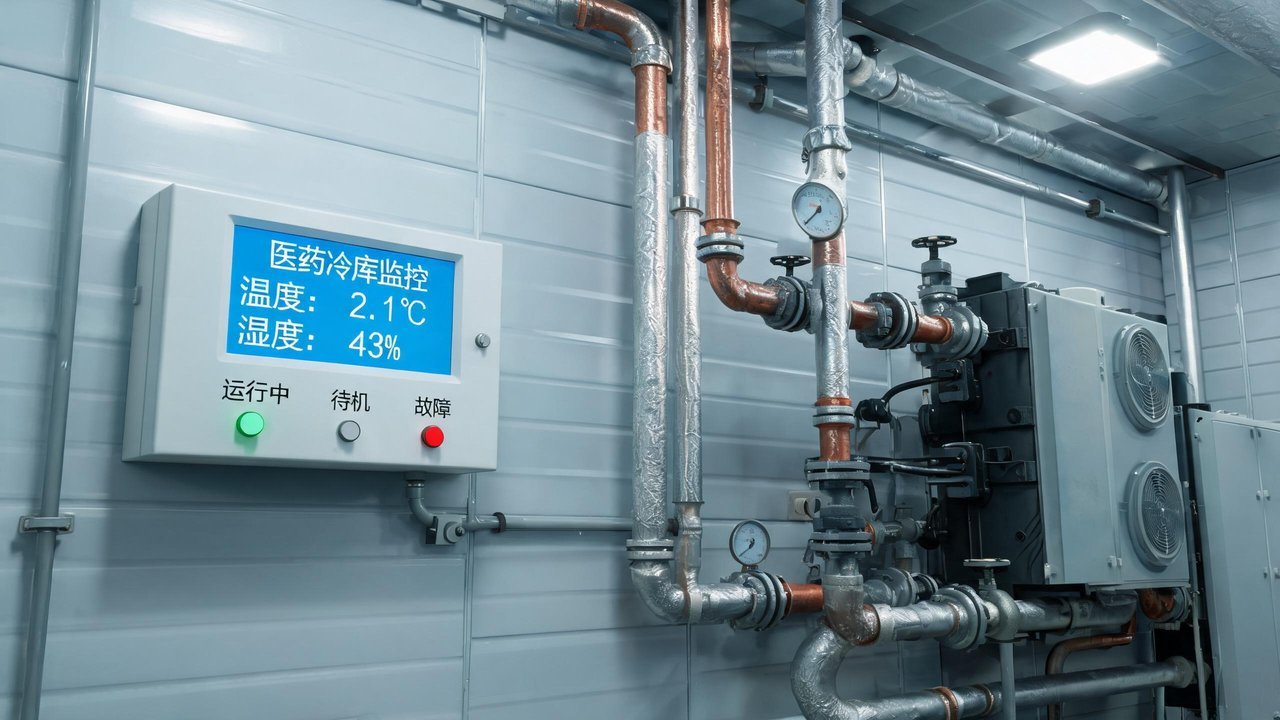

第一步"停"——停止该库区使用,把药品转移到备用冷库。注意:备用库必须提前预冷到 2~8℃ 并稳定 30 分钟以上再放药,转移过程用车间缓冲间或冷藏周转箱,全程记录温度,这是 GSP 检查要看的。
第二步"评"——立刻拉取最近 7 天的温湿度曲线和冷机组运行电流,判断变形是渐进的还是突发的;渐进的多半是防潮失效,突发的先看结构和冻胀。同步检查变形区背面的蒸发器吹向和化霜排水管,很多鼓包的源头就是化霜水常年怼着一块板淋。
第三步"断"——切断继续恶化的条件:封堵漏冷点(临时可用发泡剂+铝箔胶带压缝)、隔离结露水源、给暴晒侧加遮阳、把直吹库板的风机出风角度改掉。
第四步"固"——结构性加固过渡:角钢+对穿螺栓把外鼓板面压回原位(垫尼龙垫块防止压溃彩钢板),板缝用耐候密封胶临时封闭,为停机换板争取时间。注意临时加固只是止血,脱层受潮的板必须整块更换,聚氨酯芯层吸水后保温性能不可逆。
应急处置清单(照着打勾):
- [ ] 药品转移完成,备用库温度记录连续达标
- [ ] 温湿度曲线、机组电流数据已导出留存
- [ ] 漏冷点临时封堵,结露水源隔离
- [ ] 变形区加固到位,无继续扩大迹象
- [ ] 影响评估报告成文,明确换板范围和工期
- [ ] 偏差记录按 GSP 流程上报质量部门

五、预防措施:把维保周期"定死"
变形九成是"养"出来的,防比修便宜得多。大冷总管给医药冷库客户定的围护结构维保计划,给大家参考:
| 项目 | 周期 | 合格标准 |
|---|---|---|
| 库板外观巡查(鼓包/变色/漆裂) | 每月 | 无新增鼓包,缝宽 ≤2mm |
| 门封条、锁口缝检查 | 每月 | 门封贴合无缝隙,库门关闭后库内温差 ≤3℃ |
| 化霜系统检查 | 每季度 | 蒸发器无结冰,化霜水排放正常不外淋库板 |
| 板缝密封胶、穿管孔封堵 | 每半年 | 胶体无粉化开裂,孔洞全部封堵 |
| 隔汽层与库外遮阳设施 | 每半年 | 无破损,外墙日晒面温度不过高 |
| 地坪与墙根交接区(冻胀观察) | 每季度 | 地坪无开裂隆起,墙根无外鼓 |
| 空库温度恢复测试(关门测降温时间) | 每年 + 大修后 | 降温时间与基准偏差 ≤15% |
另外三条经验:医药库建库时板厚直接上 100mm,别在板上省钱;库内吊挂任何东西必须独立生根,别借力在库板上;备用门封条、密封胶、同规格彩钢板常备库存,发现维修级缺陷时不用等料。
结语
库板变形这件事,观察级不管就变应急级,应急级一处理就是停库、移药、偏差报告三件套,成本差着一个数量级。分级表贴到值班室,清单交给维保班组,一个季度回头查一次记录,医药冷库的围护结构基本就出不了大事。自己在现场拿不准的,把鼓包高度、缝宽、结露情况拍清楚发过来,大冷总管帮你判断是打胶紧固的小修,还是必须停机换板的大修。
