实验室冷库验收不是"能制冷就行":规范要点、实测数据与一次性通过清单

实验室冷库交工的现场,最常见的画面是:制冷机组一开,库温一路降到 -20℃,施工方递上钥匙,甲方在验收单上签字。两周后,样品局部解冻、恒温恒湿间报警频发、温度记录被审计质疑,才发现当初那份验收单根本没证明这台冷库"能长期稳定满足实验要求"。
实验室冷库的验收逻辑和常规保鲜库、冷冻库完全不同:它的核心不是"降不到温度",而是"在规定的扰动条件下,能不能把温度、湿度、波动度和均匀度稳定控制在允差之内,并且在异常时能被及时发现"。 本文按验收流程的顺序,把规范依据、实测阈值、必查项和一次性通过清单拆开写清楚,供甲方工程师、总包和施工方对照使用。实际项目中如果库体、系统或验证环节存在争议,也可以找【大冷总管】这类做冷库全生命周期服务的团队,用第三方视角做一次预验收复核。
一、验收前必须齐备的资料:缺一项就不要开始现场测试
很多验收争议不是出在现场,而是出在"当初就没有基准"。没有设计文件和计算书,验收时连"允差应该按多少判"都定不下来。开工前归档、交付时复核的资料至少包括:
- 冷库设计文件与图纸(含库体保温构造、制冷系统原理图、电气与控制系统图、管路走向及保温做法)
- 冷负荷计算书(围护结构热负荷、货物热负荷、新风与操作负荷、低温实验室的湿负荷)
- 主要设备清单与合格证、出厂检验报告:压缩冷凝机组、冷风机、库板、控制柜、温湿度传感器
- 阀门、管道的材质证明与压力试验记录;制冷剂类型、充注量及充注记录
- 隐蔽工程验收记录(库板夹芯、穿堂套管、地面防冻胀、排水坡度与电伴热)
- 系统气密性试验、抽真空、试运行记录
- 施工单位的企业资质、特种作业(制冷与空调作业、焊工、电工)操作证
- 使用说明书、操作规程、备件清单、保修承诺与响应时限约定
【大冷总管】在现场复核时把这一步叫"先立基准,再谈合格":资料不全时,现场测试数据再漂亮也不能判定通过,因为后续的验证值失去了可追溯的对照基准。这一点在通过 GLP、GMP 或 CNAS 相关审计的实验室里尤其敏感。
二、库体与保温:偏差控制不住,后面全是白干
库体是实验室冷库"能耗和均匀度"的底盘。验收时按 GB 50236、GB 50243 及设计文件核对,重点看实测偏差,而不是看外观。

| 检查项 | 规范/设计依据 | 常用验收阈值(参考) | 检测方法 |
|---|---|---|---|
| 保温板厚度 | 设计值 | 单点偏差 ≤ -3mm,且不出现负偏差集中 | 卷尺/卡尺,每面≥5点 |
| 板面平整度 | 设计要求 | 2m 靠尺 ≤ 3mm | 靠尺+塞尺 |
| 库板拼缝 | 构造要求 | 缝宽 ≤ 3mm,密封胶连续无断点 | 目测+塞尺 |
| 垂直度/对角线 | 安装允许偏差 | 每米 ≤ 2mm,对角线差 ≤ 5mm | 激光投线/吊线 |
| 库门密封 | 气密要求 | 关门后纸片抽出有明显阻力,无漏光 | 纸张/手电筒法 |
| 地面保温与防冻胀 | 低温库(≤ -18℃)必设 | 电伴热或通风层通电/通畅可用 | 通电试运行 |
| 穿墙套管与吊顶吊点 | 冷桥控制 | 无金属裸露贯通,冷桥处保温连续 | 目测+红外热像 |
两个必须写进验收记录的动作:

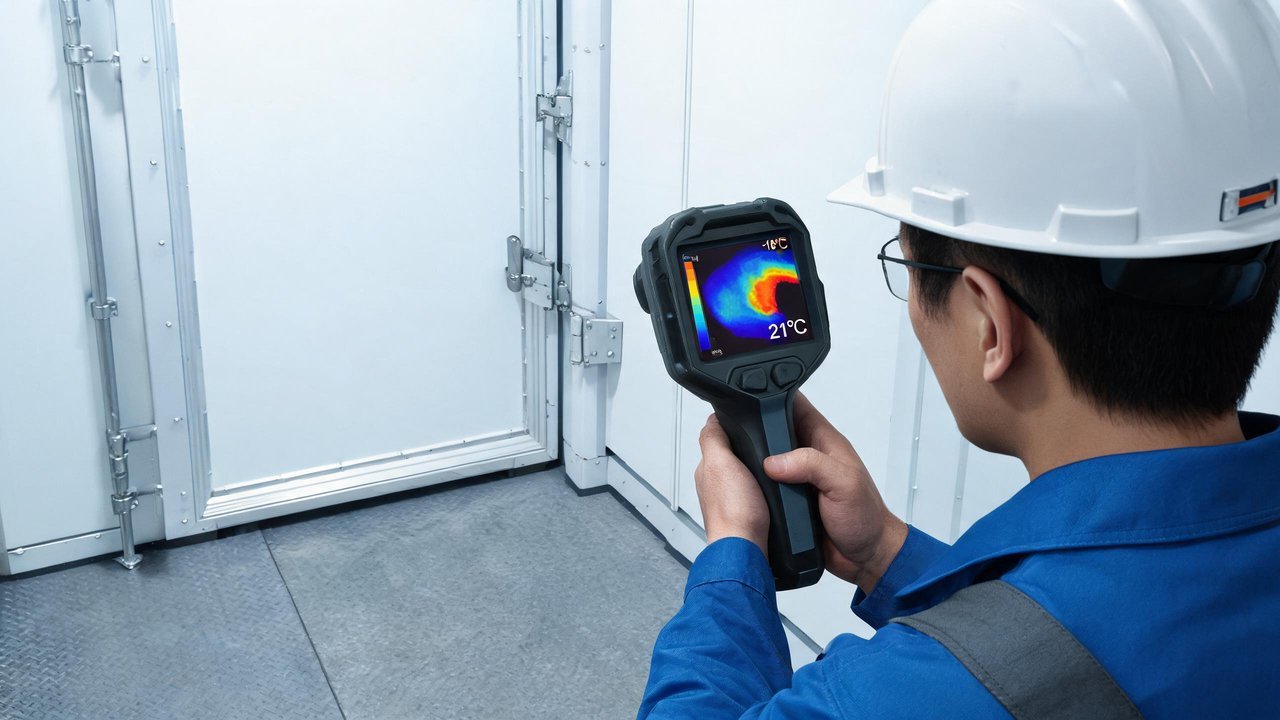

- 红外热像扫描。 库温稳定到设计值 2 小时后,对外壁、库门四周、吊顶吊点、角柱、穿管部位成像。热桥在图上会直接"发亮",实验室冷库常见的结露、滴水、库板出汗,八成来自这些点位,而不是机组能力不够。
- 气密与保压。 关闭库门降至设计低温保持 24 小时,记录温升与门封状态;有正压或洁净、生物安全关联的实验室,还应复核换气与压差。
三、制冷系统:试压、真空、充注、回油,四项都留痕
系统的验收核心是"干净、严密、够用、有冗余"。
- 气密性试验: 高、低压侧按设计压力分级保压(常见为高压侧 1.8~2.0MPa、低压侧 1.5~1.8MPa 量级,以设计与说明书为准),保压 24h,修正环温影响后压降应趋近于零;皂液重点查焊口、法兰、阀杆、表接头。
- 抽真空: 要求整体系统抽至规定的真空度并保压,判断是否存在渗入点;真空度不达标会直接导致低温库出现冰堵、高压偏高、回气过热度异常。
- 制冷剂充注: 必须有称量充注记录,禁止"凭手感补氟"。充注量偏差会同时影响能效与压缩机的回油与冷却。
- 回油与油位: 低温工况下连续运行 8 小时以上,观察压缩机油位、视油镜起泡情况、油分离器的回油路径;实验室冷库常年低温、开机频次高,回油问题在验收阶段最容易暴露。
- 回路与保护整定: 除设计要求外,还应把化霜终止条件、风机停机温度、回气过热度等参数写入交付文件,避免后期运维人员随意改动。
- 备用与冗余: 样本价值高的实验室冷库(生物样本、试剂、标准品)通常要求一用一备或双回路,验收时要真做主备切换试验:切断运行机组,备用机组应能自动投入并在规定时间内把库温拉回设定区间。
四、温湿度分布验证:实验室冷库真正的"重头戏"
这一环是常规施工验收里最常被跳过、却最决定后期使用质量的步骤,也是【大冷总管】接到的实验室类报修工单里,"验收时没做满载验证"占比最高的地方。做法参考 GB 50072 相关试验逻辑与 JJF 1101 环境试验设备校准规范、以及冷链行业温度分布验证(TMAP)的思路:空载 + 满载两轮,多点同步连续记录。
| 验证项目 | 空载 | 满载(模拟样品) | 常见判定阈值(按设计/用途定) |
|---|---|---|---|
| 温度达标时间(拉温时间) | 实测记录 | 实测记录 | 从环境温降至设定上限的时间满足设计要求 |
| 空间均匀度 | 需要 | 需要 | 各测点相对均值的偏差,常规冷藏 ±2~3℃,低温/样本库更严 |
| 时间波动度 | 需要 | 需要 | 稳态后 ±(0.5~2)℃,恒温恒湿间按工艺定 |
| 湿度控制 | 需要(恒温恒湿) | 需要 | 常用 RH 45%~75% 区间,偏差 ±5%~±8% |
| 化霜期间温度回升 | 需要 | 需要 | 回升不得超出允差上限,且能在规定时间内恢复 |
| 开门恢复时间 | 需要 | 需要 | 规定开门时长后恢复到稳态的时间满足要求 |
| 断电温升速率 | 需要 | 需要 | 记录每小时温升,用于评估应急处置窗口 |

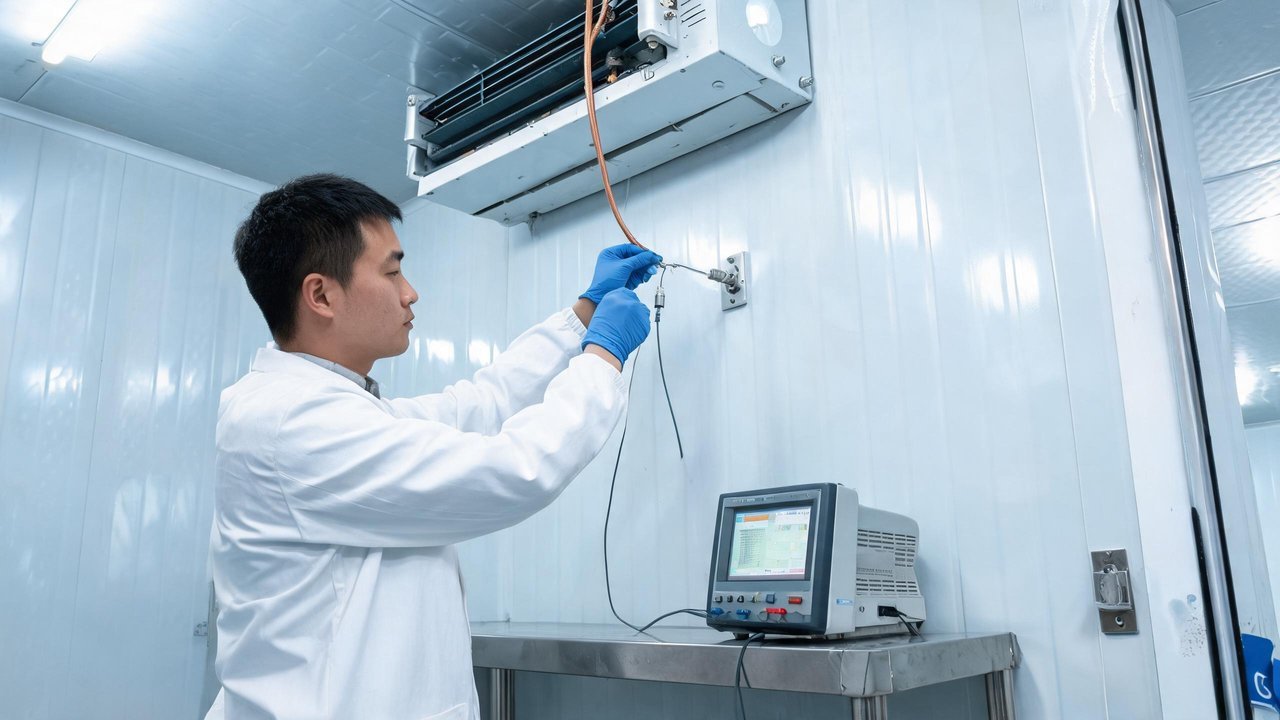

测点布设要点:上、中、下三层 + 四角 + 中心 + 出回风口 + 门边 + 最难到达的位置,点数按库容加密(一般不少于 9~15 点)。记录仪与被校设备传感器应同期有效校准,采样间隔建议 ≤ 1min(分布试验)/ ≤ 5~15min(长期监测)。
除分布验证外,还要逐项模拟触发控制与保护功能:超温报警、传感器故障、化霜温度保护、高低压保护、过载、缺相逆相、风机过载、排水异常,以及报警的声光 + 电话/短信外呼 + 平台推送三条路径是否真能打通。高频坑是报警阈值与设定值靠得太近,夜间误报不断,值班人员直接关机。合理做法是分级设置(预警—报警—紧急),并按疫苗、血液制品、细胞与菌毒种等样品的临界温度倒推,留出足够自救时间。
五、电气、监控与数据完整性
- 绝缘电阻、接地连续性、等电位连接实测记录;库内灯具与接线须防潮、低温型,防护等级匹配结露环境。
- 控制系统应提供审计追踪:设定值变更、报警确认、化霜操作、断电重启均带时间与操作者记录,数据不可随意删改。
- 温度记录支持导出(CSV/PDF)与长期保存,存储与备份策略明确;关键实验室需验证 UPS 断电切换后监控与通讯不中断。
- 与 EMS/BMS、LIMS 的接口若已约定,必须在验收时联调并留存记录。
六、验收组织:三方到场 + 一次性通过清单
推荐按"预验收 → 整改 → 正式验收 → 72 小时连续运行考核 → 移交培训"的顺序推进,正式验收时建设(使用)、施工、监理(或第三方)三方到场,重要实验室还应邀请设备管理部门与质量/审计人员列席。
现场逐项打勾的清单(【大冷总管】预验收也用同一张表):
- [ ] 资料齐全、可追溯,与设计文件一致
- [ ] 库体尺寸、板厚、平整度、拼缝、垂直度实测记录合格
- [ ] 红外热像扫描无异常冷桥,库门无漏光漏风
- [ ] 气密性试验、抽真空、称量充注记录齐全且合格
- [ ] 主备机组自动切换试验通过
- [ ] 空载与满载温度分布验证报告完成,均匀度/波动度满足用途
- [ ] 化霜温升与开门恢复时间实测满足要求
- [ ] 全部保护功能逐一模拟触发并确认动作正确
- [ ] 报警三通道(本地声光、电话/短信、平台)实拨到位
- [ ] 数据完整性、导出与备份实测通过,UPS 断电切换验证通过
- [ ] 排水、化霜水收集、地面坡度、防冻胀措施可用
- [ ] 操作规程、应急预案、维护周期表已交付并培训签到
- [ ] 72 小时连续运行考核无异常、无越限记录
- [ ] 遗留问题清单责任人、期限明确,附保修与响应时限承诺
最后一句实操提醒:验收文件里要写"实测值",不要写"符合要求"。 后期设备衰减、审计追溯、责任界定时,能救你的永远是当初那串带单位、带点位、带时间的数字。如果项目本身没有验证团队,把分布验证、热像扫描和 72 小时考核委托给专业第三方做独立复核,成本远低于一次样本损失或一轮整改停产——这也是很多实验室选择让【大冷总管】参与验收与后期维保的现实原因。验收通过只是起点,后续按周期做冷凝器清洗、库门密封件更换、传感器年度校准与保护参数复核,才是冷库长期稳定的关键,具体周期按厂家要求结合【大冷总管】的维保建议表确定即可。
