GMP 飞行检查里,冷库从来不是"角落项目",而是缺陷高发区:温度曲线断档、验证报告缺项、探头过期未校准——随便一条就够写成一般缺陷甚至主要缺陷。疫苗、胰岛素、生物制品这些品种,一旦冷链数据拿不出闭环证据,轻则限期整改,重则影响放行。这篇【大冷总管】就把 GMP/GSP 语境下的冷库检查拆成一张可落地的清单,照单过一遍,心里就有底了。
一、先按温区分级,别拿一把尺子量所有库
检查的第一步,是确认每一间库的"身份"写清楚了吗:设计温度、储存品类、报警上下限、记录参数,四者必须自洽。常见温区与要求如下:
| 储存条件 | 温度范围 | 典型品种 | 监测要点 |
|---|---|---|---|
| 冷藏 | 2~8℃ | 疫苗、胰岛素、部分生物制品 | 上限 8℃ 是红线,建议 7.5℃ 预警 |
| 冷冻 | ≤-20℃(或-15℃以下,按品种) | 冻干制剂、部分血浆制品 | 化霜周期内的温度回升是否超标 |
| 阴凉 | ≤20℃ | 多数固体制剂 | 夏季极端高温天的保障能力 |
| 深冷 | -70℃以下 / 液氮气相 | 细胞、菌毒种 | 超低温设备 UPS 与液氮补给预案 |
【大冷总管】在服务医药客户时通常建议:报警阈值比法规红线留 0.5~1℃ 缓冲,等真摸到 8℃ 再报警,纠偏时间就已经没了。

二、温度分布验证:最容易被退回的"隐形项"
很多企业的冷库有校准证书、有监控主机,但拿不出一份合格的温度分布验证报告(Temperature Mapping)。检查员的逻辑很简单:你怎么证明库内最热点和最冷点都在 2~8℃ 之内?
验证至少要做到:
- 空载 + 满载两种状态,满载要模拟真实堆码方式;
- 覆盖极端季节(盛夏、隆冬)或证明最差工况已包含;

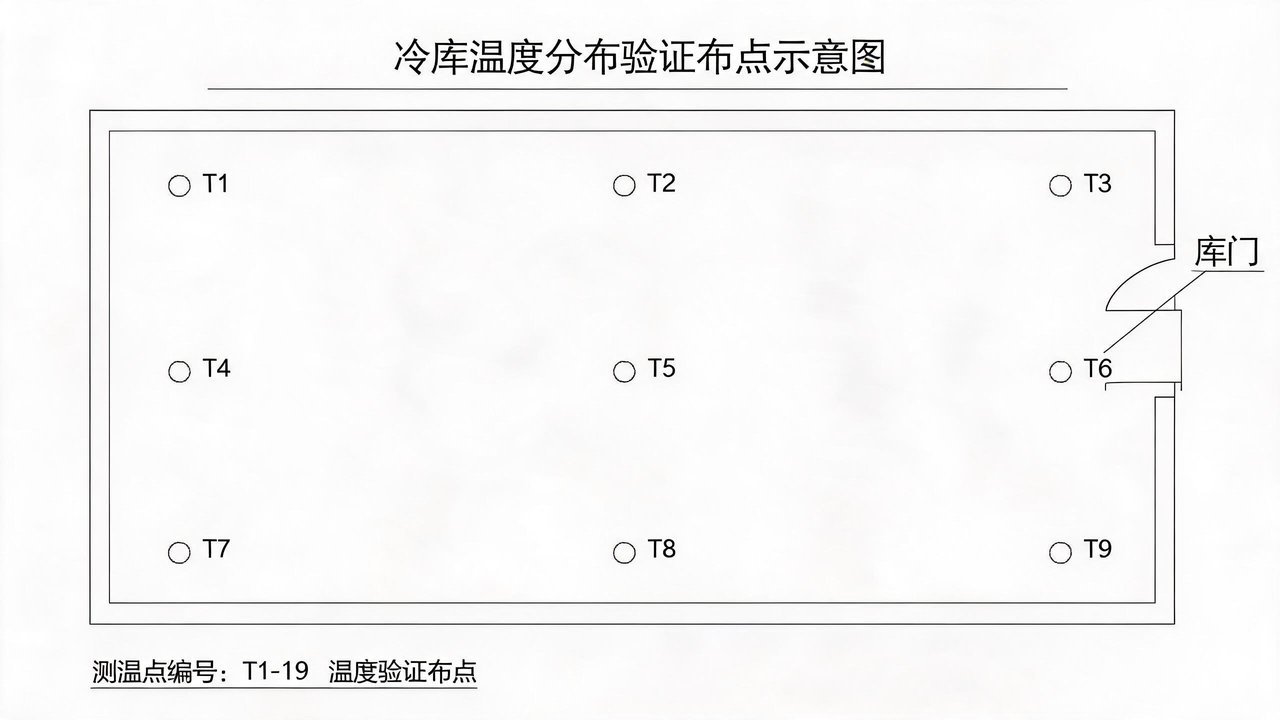

- 布点参考库型体积,门体、蒸发器出风口、回风口、墙角底部加密布点;
- 连续记录,识别冷点/热点位置,把日常监控探头装在风险点,而不是随手挂在门边。
验证不是做完就完:冷库结构改造、货架调整、制冷机组大修后,都要评估是否重新验证。按【大冷总管】经手的项目经验,这条被问到的频率高得惊人。
三、监测与报警系统:硬件合规只是起点
按 GSP 附录及 GMP 数据可靠性要求逐条核对:
- 自动温度监测系统覆盖全部储存与备货区域,探头经过校准且在有效期内(一般 12 个月一次,留证书可追溯);
- 记录间隔建议 3~5 分钟,检查时能按任意时段导出原始数据;
- 本地 + 远程双报警(声光 + 短信/电话),报警测试记录按月留存;
- 断电场景:双回路电源或备用发电机,切换演练记录齐全;监控系统自带 UPS,断电后仍能持续记录;
- 数据不可改写,审计追踪开启——这是数据可靠性检查的新重点,纸质手写台账"回忆式补录"基本一查一个准——这也是【大冷总管】给客户做预测评时最常扣分的一项。
四、机电与维护:隐性缺陷集中营
温度曲线没问题,不代表设备状态健康。制冷机组的压缩机油位、冷凝器翅片积灰、冷风机化霜是否彻底、门封条老化、库板缝隙结霜发黑——这些既是 GMP 清洁与设施项,也是能耗黑洞。【大冷总管】的维保团队总结过医药冷库的四个高频隐患:制冷剂缓慢泄漏导致降温变慢、化霜定时器漂移、水管堵塞导致化霜水结冰顶坏排水孔、双门未联锁造成串温。建议按下面的节奏维护并留记录:

| 项目 | 频次 | 留痕 |
|---|---|---|
| 机组运行参数点检(压力、电流、油位) | 每周 | 点检表 |
| 冷凝器/翅片清洗 | 每季度 | 维保报告 |
| 门封条、库板、排水孔检查 | 每月 | 缺陷整改单 |
| 温度探头比对(对照标准器) | 每半年 | 比对记录 |
| 断电切换 + 报警链路演练 | 每半年 | 演练报告 |
五、迎检前 48 小时:十项自查清单
- □ 每间库的温湿度限值、监控点位图与现场一致;
- □ 全部探头校准证书在有效期内,台账可追溯;
- □ 导出最近 90 天温度曲线,逐条核对偏差记录与 CAPS/纠正预防措施闭环;
- □ 温度分布验证报告齐备,改造/大修后的再验证评估有据;
- □ 报警测试记录、断电演练记录近 12 个月连续;
- □ 偏差处理关联到受影响批次的评估与放行结论;
- □ 冷库清洁、门封、照明、防霉防结霜无可见缺陷;
- □ 维保合同、维保记录、备件清单(含压缩机、风机、控制器)在册;
- □ 监控系统账号权限分级,审计追踪抽查无异常;
- □ 待验、退货、不合格品在冷库内有物理或逻辑的隔离管控。
十项里有两项以上答不上来的,建议先把验证和报警演练补上,再约检查。自己吃不准严重程度时,把偏差清单丢给【大冷总管】这样的冷链维保平台做一次预测性排查,把"检查前突击"变成"检查前常态",成本和风险都会低很多——GMP 检查考的从来不是一天的状态,而是你每一天的记录。
