电商仓储冷库维修方案制定指南:从诊断到验收全流程

2026年10月10日 文章 26 次阅读
诊断、分级、施工、验收四步标准流程,教你制定靠谱的电商冷库维修方案

电商仓储冷库维修方案制定指南:从诊断到验收全流程

电商仓储冷库维修方案

生鲜电商与前置仓的快速扩张,让冷库从"辅助设施"变成了"核心产能"。一座 3000m³ 的电商仓配冷库,一旦制冷系统停机超过 4 小时,货损往往以万元计。相比被动救火,一套从诊断到验收的标准化维修方案,才是把损失和风险压到最低的关键。本文结合【大冷总管】在电商仓储冷库维保中的项目实践,梳理一套可直接落地的方案制定流程。

一、先摸清故障画像:电商冷库为什么坏得快

电商仓储冷库与传统冷藏库的使用特征差异很大:

  • 开门频次高:分拣作业 24 小时轮转,月台门、库门每天开关可达数百次,冷量损失大、封条与门铰磨损快;
  • 负荷波动剧烈:大促期间(618、双 11)入库量可达平日的 2-3 倍,压缩机长期高位运行;
  • 库温要求多元:保鲜(0~5℃)、冷冻(-18~-22℃)、深冷(-25℃以下)多温区并存,系统耦合复杂;
  • 电气负荷密集:照明、输送线、除霜电热集中,跳闸、接触器烧蚀是高频故障。

常见的故障分布大致是:制冷系统(压缩机、冷凝器、膨胀阀)约占 40%,电气控制约占 25%,库体保温与门体约占 20%,除霜系统与其他约占 15%。制定维修方案前,先按这个框架把近 12 个月的工单做一次归类统计,问题重点一目了然。

二、第一步:系统化诊断,别"头痛医头"

维修方案的质量,一半取决于诊断的深度。【大冷总管】的做法是按"五查"建立诊断清单:

  1. 查运行参数:记录压缩机组的吸气/排气压力、排气温度、过热度、蒸发器进出口温差,与设计值对比。以 R507/R448A 系统为例,正常蒸发温度对应吸气压力约 2.5~4.0bar(中温库),排气温度一般不超过 90℃,明显偏离即为异常;
  2. 查电气:用钳形表测压缩机运行电流与三相平衡度,偏差超过 10% 要警惕绕组或接触器问题;紧固配电箱端子,排查过热变色;
  3. 查库体:红外热像扫描库板拼缝、门洞上方、角柱,找出冷桥与渗漏点;检查地面防冻加热(如有)是否失效导致库体积冰;
  4. 查除霜:观察蒸发器结霜形态是否均匀,判断除霜周期、化霜水位、电热管功率是否匹配;
  5. 查控制系统:导出 PLC/电控柜历史温度曲线,核对化霜、风机轮停、报警联锁逻辑是否被人为改过。

技术员用仪表检测制冷压缩机组

诊断结论要落成书面的《故障诊断报告》:现象、数据、根因、影响范围四要素齐全,这是后续报价和验收的依据。

三、第二步:维修项目分级与方案编制

把诊断出的问题按紧急度分三级,维修方案的资源排序就清晰了:

级别 定义 典型项目 响应时限
A 级(紧急) 影响库温与货品安全 压缩机故障、制冷剂泄漏、主机停机 2~4 小时到场
B 级(重要) 影响能耗与设备寿命 冷凝器脏堵、膨胀阀感温包失效、封条老化 3~7 天内处理
C 级(计划) 优化类项目 库板打胶修补、照明改造、控制系统逻辑优化 纳入季度维保

方案编制要点:

  • 明确施工窗口:电商冷库尽量安排在生产低谷(凌晨或平峰期),单温区施工、其余温区维持运行,需要提前规划货物转移与临时兜底方案;
  • 备件先行:压缩机、风机、电热管等关键备件要在方案中列明品牌、型号与货期,避免"拆了等件";
  • 写入验收标准:每个维修项目对应可量化的验收指标(温度恢复时间、运行电流、气密性压力值等),不写"恢复正常"这类模糊表述;
  • 安全条款:动火审批、制冷剂回收(严禁直排)、有限空间作业、临时用电,四样必须单独成章。

四、第三步:施工组织与过程管控

方案落地靠过程管理。维修施工阶段建议锁定四件事:

  1. 气密与抽真空按规程来:制冷系统检修后,氮气保压 1.6~2.0MPa、24 小时压降不超过约 0.01MPa(扣除温度修正)为合格;抽真空要求达到 150μm 以下并保持,水分是制冷系统的大敌;
  2. 改动留痕:管段更换、阀门移位都要更新系统图,竣工时交付"改动版图纸",否则下一次维修就是盲操作;
  3. 开机参数全记录:修复后连续 72 小时记录开机率、温差、电流曲线,确认参数收敛而不是勉强运行;
  4. 人员与货同权:冷链环境作业容易疲劳,方案里要写明轮换与取暖休息安排——这也是【大冷总管】施工规范里的硬性条款。

维修人员检修冷库门封与制冷设备

五、第四步:验收与数据交接,方案才算闭环

很多维修纠纷源于验收标准含糊。推荐的验收动作:

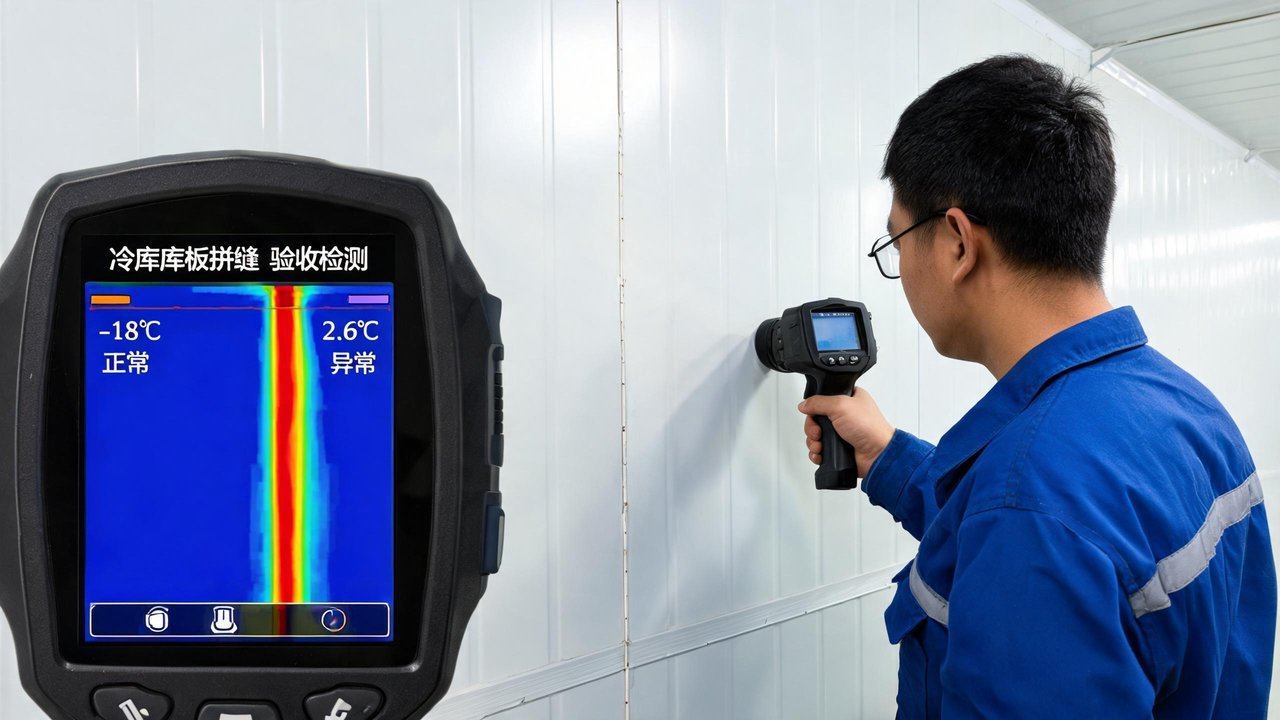

红外热像仪检查冷库库板拼缝

  • 空库降温测试:从环境温度降到设定库温,记录降温时间与机组开机率,与设计能力对比(如 3000m³ 冷冻库 8~12 小时内从 30℃ 降至 -18℃ 为常见合理区间);
  • 带载测试:按最大日处理量模拟进货,观察多温区互扰与回风温度波动;
  • 电气复测:接头红外测温无异常热点,接地、漏保动作测试合格;
  • 资料移交:诊断报告、维修记录、保压/抽真空记录、图纸改动版、备件清单五项齐全,缺一不可结项;
  • 培训移交:向仓管方完成至少一次日常点检培训。

【大冷总管】的经验是:验收当天就把《后续维保建议》一并交付,把本次维修发现的问题转化为周期性的巡检项,维修和维保形成闭环,才不会再掉进同一个坑。

六、交付后的日常维护清单(可直接贴墙)

给电商仓的最低限度自查清单:

  • [ ] 每日:记录各库温、机组启停与异响,检查库门封条、门轴;
  • [ ] 每周:清洗冷凝器翅片(多尘环境加密),检查排水通畅、水盘无异味;
  • [ ] 每月:测运行电流与三相平衡,检查电气端子紧固,核查除霜效果;
  • [ ] 每季:库板拼缝与密封胶检查,风机轴承加脂,安全阀与压力传感器效验;
  • [ ] 每年:压缩机冷冻油检测/更换,制冷剂定量检漏,控制系统全面体检。

结语

电商仓储冷库的维修方案,本质是"诊断—分级—施工—验收"四个环节的标准化:诊断要有数据,分级要有时限,施工要有留痕,验收要有指标。对缺少专业团队的仓配企业来说,选择熟悉电商冷链节奏的服务商按这套流程执行,比临时找散工抢修要划算得多——正如【大冷总管】一直强调的:冷库维修拼的不是谁修得快,而是谁把方案做得细、把闭环收得拢。大促季来临前,不妨对照本文的四步流程,给你的冷库做一次全面体检。
