恒温冷库检验技术要点:布点、判定与常见不合格项

2026年09月06日 文章 81 次阅读
恒温冷库检验别只看控温点,布点、工况、四项判定一次讲透

恒温冷库检验怎么才算过关?布点、判定、复验一次讲透

恒温冷库检验

老板们常被一个问题卡住:库子建好了、设备也转起来了,一做"恒温冷库检验"就冒出十几条整改项。要么是角落温度偏高 1.5℃,要么是开门后半天回不到设定区间,严重时直接判定"不具备使用条件"。

在【大冷总管】接触过的几百个冷库项目里,检验不合格的原因很少是"设备不行",绝大多数是布点乱、工况不对、判定标准没统一这三件事。这篇文章把恒温冷库检验的技术要点拆开讲,最后给一份能直接照着走的清单。

一、先把三个温度概念分清楚

检验现场最多的争论,是"到底以哪个温度为准"。这三个概念必须提前对齐:

  • 设计温度:设计文件、库板与机组选型依据的名义值,比如"2℃~8℃"。
  • 检验温度(目标区间):验收时判定合格与否的区间,通常等于使用方工艺要求 + 允许偏差。
  • 运行温度(控制点):控温探头所在位置的实际读数,往往只是库内某一个点的温度。

关键点在这里:控温点达标 ≠ 全库达标。回风口附近读数永远比货架中心好看。恒温冷库检验真正要证明的是——在整整一个观测周期内,库内每一个规定测点都待在允许区间里。

二、检验类型不同,别拿错尺子

恒温冷库的"恒温"跨度很大,医疗、电子、食品各说各话。下面是【大冷总管】现场整理的常用口径,具体项目仍以设计文件与合同约定为准:

库房类型 常见设定区间 允许偏差(经验值) 相对湿度 观测周期
医药冷藏库(2~8℃) 2℃~8℃ 瞬时不越界,超差累计≤30min/24h 35%~75% 48h
阴凉库 ≤20℃ 0~-4℃ 35%~75% 24h~48h
生物制品/疫苗库 2℃~8℃ ±0.5℃~±1℃ 35%~75% 72h
电子/仪器恒温库 20℃~25℃ ±1℃(高精设备±0.5℃) 45%~65%,±5%~10% 24h~48h
果蔬保鲜恒温库 0℃~15℃(按品种) ±1℃~±2℃ 85%~95% 24h
恒温恒湿试验间 客户自定义 ±0.5℃ / ±3%RH 按需 24h

两个容易忽略的细节:

  1. 偏差要写"瞬时值+累计值"两条。只写±1℃,检验方一句"第 37 分钟瞬时 9.3℃"就能判你不合格。
  2. 湿度对电子库、果蔬库是关键项,很多人只管温度,报告出来湿度全线飘红。

三、测点怎么布:数量、位置、高度

布点是恒温冷库检验的技术核心,也是最容易返工的地方。

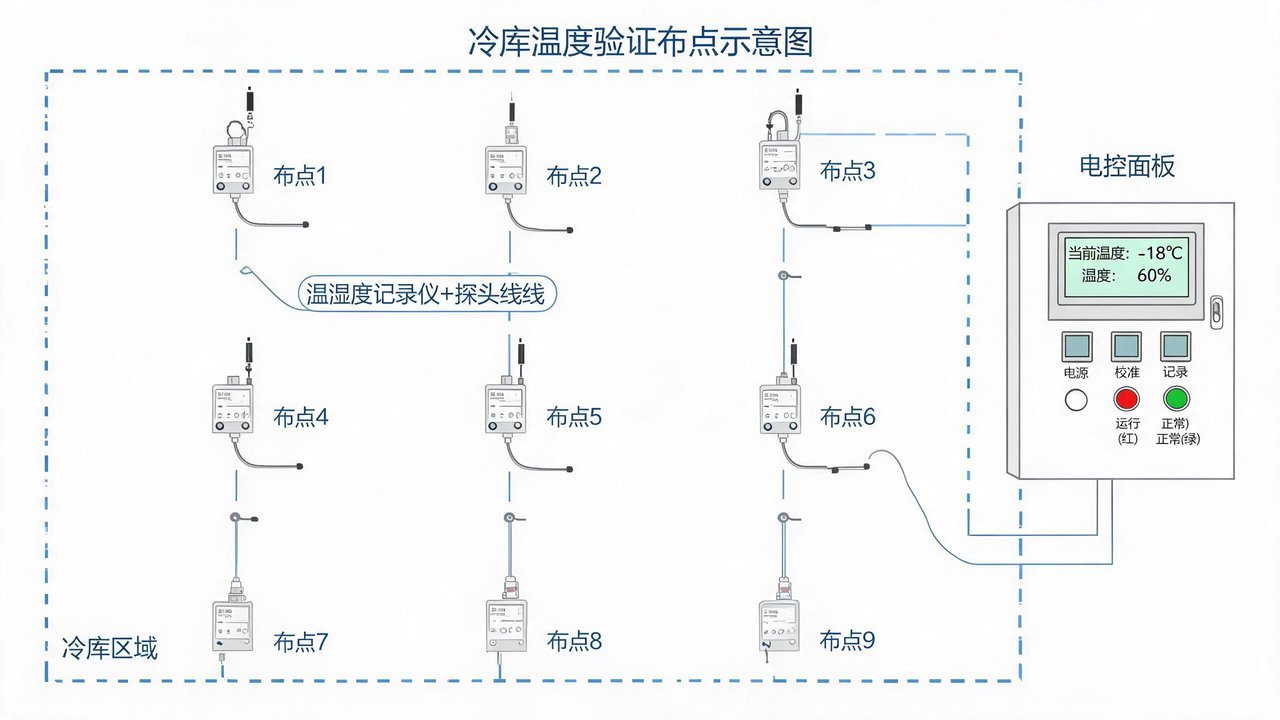

冷库温度验证布点

3.1 测点数量(容积法,行业常用做法)

库房容积 最少测点数 说明
<10 m³ 9 上中下 3 层 × 3 点
10~50 m³ 15 3 层 × 5 点
50~200 m³ 21~25 3 层 × 7~9 点
200~500 m³ 32~40 每增加 100 m³ 追加 5~8 点
>500 m³ 按方案专项计算 需区分温区/隔断/风幕

3.2 位置规则(记住这几条,能避开八成争议)

  • 探头距外墙、顶板、地面各 0.3~0.5m,不要贴墙,也不要悬在正中心凑好看。
  • 四角 + 几何中心 + 门口区 + 回风口/出风口必须有测点,四角是最常见的热点。
  • 顶层探头放在屋顶下方 0.3m,这里是化霜期温度最脏的位置。
  • 有货架就必须做层间布点:货架顶、货物中部、地面以上 0.5m 各一层,且包含最里侧一列。
  • 控温探头旁边单独放一支参照探头,用来核查漂移与"仪表自证达标"的问题。
  • 冷库门、观察窗、库板拼缝、穿线孔位置加红外辅助测温点,查漏冷。

四、仪器与数据:这三件事不过关,报告直接废

项目 要求 常见错误
温度记录仪 分辨率 0.1℃,精度优于±0.3℃ 用库内自带仪表读数替代,无校准
校准证书 在有效期内,可溯源,覆盖使用量程 证书量程只到 30℃,测 -25℃ 库
记录间隔 ≤5min;关键时段(开门/化霜)建议 1min 30min 一次,波动全被抹平
布点图 现场签字版,与实测编号一一对应 事后补画,编号对不上
断电/通讯中断 双路供电或 UPS,记录中断段 断 3 小时当没发生

在【大冷总管】经手的验收里,还有一条硬要求:检验期间不允许人为调设定值。调了设定值就等于把裁判换成运动员,报告没有意义。

五、工况:空载、满载、开门、断电,四项都躲不掉

很多库空载漂亮、一装货就翻车。正确的做法是分阶段做:

  • 空载温度分布:找热点、冷点、气流死角,确立基线。
  • 满载(负载)温度分布:用真实货物或等效热容负载(用水袋、箱体最靠谱),观测 24~48h。电子库可用等效发热负载模拟货架上的设备。
  • 开门挑战:门全开 3~5min 后关闭,记录回到设定区间的时间。经验上 15min 内回稳算健康,超 30min 就要查风幕、门帘、制冷量富余度。
  • 断电恢复:模拟市电断电 15~30min,看温度爬升速率与复电回温时间。这决定了货物风险,也是保险条款常问的数据。

化霜周期一定要被完整覆盖到至少一次——只测一个稳定 24 小时,等于没测。

六、判定指标:看这四个数,别只看平均值

  1. 超差次数与累计超差时长(最硬的指标)
  2. 温度均匀性:同一时刻最高测点与最低测点之差;同层温差、总温差分别统计
  3. 温度波动度:单点在一个周期内的最大摆幅
  4. 恢复时间:开门后、化霜后回到设定区间的耗时

【大冷总管】补充一条实操建议:算均匀性时剔除化霜那 20~40 分钟的峰值,但要单独把化霜段列出来分析,否则整改方向会被带偏。

七、十有八九的不合格项,原因长这样

维修人员检修制冷压缩机组

现象 真实原因 处理方向
门口/四角偏高 1~2℃ 门封老化、库板拼缝漏冷、缺门帘风幕 换密封条、发泡补缝、加风幕或塑料门帘
货物最里侧温度高 堆码过密挡住回风,气流短路 留 0.3~0.5m 回风通道,加导风板
化霜期顶层温度冲高 化霜不彻底/化霜参数不合理 调化霜频次与终止温度,查化霜加热器功率
蒸发器结霜厚、降温慢 湿度过大、回风含水高、除霜水倒流 查排水坡度和存水弯,控湿
传感器读数"太好看" 探头漂移或装在半路 换参照探头比对,重新校准
压缩机频繁启停 压差/高低压设定不合理、阀开度不当 复核设定值与过热度(回气过热度常见 8~15K)
高压报警频繁(夏天) 冷凝器散热不足、结垢、风机转速低 清洗冷凝器、检查风量与环境通风
湿度全线超标(电子库) 新风含湿高、缺除湿、库门频繁 加除湿机、控制开门频次
库温降不到设定 制冷量不足/负载估算偏低 复核热负荷:围护结构、货物、照明、人员、开门
断电后爬温太快 保温层偏薄、库体漏冷 补保温、减少换气,配应急电源

八、复验与文件:检验完之后别急着收货

检验报告至少要有这几项内容,缺一项【大冷总管】都建议补齐再签字:

  • 布点图与测点编号清单(含距墙距离)
  • 仪器清单 + 校准证书复印件
  • 各阶段曲线(空载/满载/开门/断电/化霜)
  • 超差明细表:时间点、测点、数值、持续时长
  • 判定结论 + 整改项 + 复验范围
  • 报警联调记录:现场触发一次高温报警,确认值班手机/平台真的收到

清单式收尾(照着勾):

  • [ ] 布点数量与位置符合方案,四角/门口/回风口全覆盖
  • [ ] 记录仪在校准有效期内,含 0~10℃ 或目标量程
  • [ ] 空载 24h 曲线平稳,无明显周期性抖动
  • [ ] 满载 48h 无累计超差,或超差在约定范围内
  • [ ] 开门 3~5min 后 15min 内回稳
  • [ ] 断电 15~30min 后温升速率有记录、有结论
  • [ ] 至少覆盖 2 次完整化霜周期
  • [ ] 报警链路实测通过(短信/平台/现场声光)
  • [ ] 门封、库板缝、穿线孔完成漏冷普查
  • [ ] 30 天后安排一次复检(首月是最容易暴露问题的阶段)

九、几句实话

恒温冷库检验不是为了拿一张合格纸。它的真正价值,是在货物放进去之前,把"哪块会坏、什么时候坏、坏多快"这三件事量化出来。做完一次规范的检验,后面的运维预算、货损责任、保险条款都有依据。

如果是老库改造,别只盯着换台压缩机。【大冷总管】的排序一直是:先测布点、再算热负荷、后动设备,顺序反了就是白花钱。

下一轮要做的,是把检验数据变成维保台账——热点位置写进季度巡检项,超差曲线存档备查。这一步做到了,恒温冷库检验的钱才算真花值了。
