冷库地面结冰、冻胀别只顾铲冰:断水—除冰—防冻胀三步根治

2026年09月16日 文章 100 次阅读
地面结冰先断水源,再除冰防冻胀,五类原因逐个击破

冷库地面结冰、冻胀别只顾铲冰:断水—除冰—防冻胀三步根治

做低温冷库运维久了,几乎每个管理员都见过这种场面:-18℃的冻结间地面结出一层厚厚的冰,叉车打滑、货架底脚锈胀,甚至地面隔热层被顶起、库板开裂。不少团队第一反应是"多铲几次冰就行",结果冰铲了一层又一层,地面反而越用越鼓。

【大冷总管】在大量现场案例里反复验证过一个判断:冷库地面结冰,本质不是"太冷",而是"水多了"。 温度低只是背景,水有了来源、排不走、冻得住,三个条件同时满足才会结冰。治理思路也应该沿着"找水源—断水源—防冻胀"三步走。

冷库地面结冰实景

一、水从哪来?先排查这5条入口

地面结冰的水源,按现场出现频率从高到低排:

  1. 化霜水系统失效。冷风机/排管化霜时,融水本应经接水盘和排水管排出库外。排水管坡度不足、没做存水弯(水封)、管径偏小结冰堵死,化霜水就会直接漫到地面,二次冻结。这是低温库最常见的一条。
  2. 门体密封不良。频繁进出、门封条老化、风幕机不装或风量不足,夏季高温高湿空气倒灌,在冷的地面和墙根结露成冰。一樘 2.4m×2.6m 的冷库门,夏天敞开 10 分钟灌入的湿气,凝出的水量可以超过一桶。
  3. 货物带水入库。水产、冻肉带冰衣、含水包装箱直接上地面,冰衣融化后就地复冻,日积月累形成"冰床"。
  4. 地面隔热层含水。施工时防潮层(隔汽层)没做好或破损,水蒸气逐年渗入 XPS 隔热层,隔热性能衰减后地面面板温度被拉低,凝水结冰形成恶性循环。
  5. 底层土壤水分迁移。库房地坪以下土壤含水、管道渗水或地下水位高,在持续低温下形成冻结膨胀(冻胀),先把地面顶裂,再从裂缝进水结冰。

排查时不要凭感觉,【大冷总管】建议用"干的追湿的"办法:先把地面彻底除冰烘干,铺一层干报纸或彩条布,24 小时后重点看哪块先返潮、结冰点离排水管/门洞/裂缝哪条线最近,水源方向基本就锁定了。

二、先定性:是"表面结冰"还是"地面冻胀"

两者症状相似,处理方式完全不同,必须先分清:

对比项 表面结冰 地面冻胀(更危险)
典型表现 地面局部或大面积覆冰,铲除后还会再生 地面出现隆起、开裂,门缝下部蹭冰、货架倾斜
冰的来源 库内明水/湿气在地面冻结 地坪下土壤水冻结膨胀,冰在结构内部
危害等级 中:影响作业安全、能耗上升 高:破坏隔热层和结构,拖延即大修
观测手段 目视+含水检测 沉降/隆起观测点,每季度记录标高
处理方向 断水源、除冰、修排水 通风管或加热丝化冻+结构修复

一个实用判断标准:如果结冰只长在表面、铲除后地面基层仍是完整的,多为表面结冰;如果伴随地面不均匀开裂、库门下部开始蹭地,大概率冻胀已经发生,这时光铲冰是掩耳盗铃。低温库地面一旦冻胀起拱,修复费用往往是日常维护投入的十几倍,这一点各大冷总管服务的客户都吃过亏。

三、分原因的处理方案

1. 化霜排水问题(优先做,成本最低)

  • 排水管全程保持不小于 1% 的坡向,坡朝库外;
  • 穿出库体处做 U 形存水弯,防止湿空气倒吸在管内结冰堵塞;
  • 低温库排水管外加保温或缠电伴热带(常见 25~40W/m 规格),化霜结束时管内不许留死水;
  • 每月做一次"倒水试验":向接水盘注水,看 5 分钟内能否顺畅排空。

2. 门区与空气管理

  • 更换老化门封条,门洞加挂加厚 PVC 门帘+风幕机,风幕风速出风口处不低于 8m/s;
  • 有条件的加缓冲间/穿堂,让湿气在进低温区之前先被截住;
  • 货物入库前控水,带冰衣产品下面垫托盘,不让融化水直接接触地面。

3. 表面结冰的治理

除冰不要直接用大锤和尖镐,容易砸穿防水层。常规做法:化霜车或 60℃ 以下热水配合推水,之后用烘干机把地面含水率降下来;返潮严重区域检查隔热层是否已经含水失效——判断标准很简单:同一地面,结冰位置常年固定不动,八成是下面隔热层坏了,需要局部打开地坪、更换 XPS 板(低温库常用 100~150mm 厚、抗压强度≥300kPa 规格)、重做防潮层再回填。

4. 冻胀的根治:通风管与加热丝

对冻土、高地下水位区域建设的低温库,规范的预防性措施是地坪下设置架空通风层或加热系统:

措施 常用参数参考 适用场景
地坪下通风管 管径 150~200mm,间距 2~3m 梅花状布置,一端设风机强制通风 低温库新建或已冻胀翻修
地面架空层 地坪与保温层间留 300~600mm 架空通风空间 高水位、冻土区新建库
电加热丝 功率约 40~60W/m²,配温控分回路供电 已冻胀但不便大动的库
观测点 每 50~100㎡ 一个,季度测标高 所有 -18℃ 以下库房

通风管靠冷季自然通风+暖季强制通风把土壤冷量维持平衡;加热丝则是"花钱买保险",只在探头检测到冻层推进时分区启动。设计上二者选其一即可,关键是一定要配温度传感器和自动启停,常年手动开关没人执行。

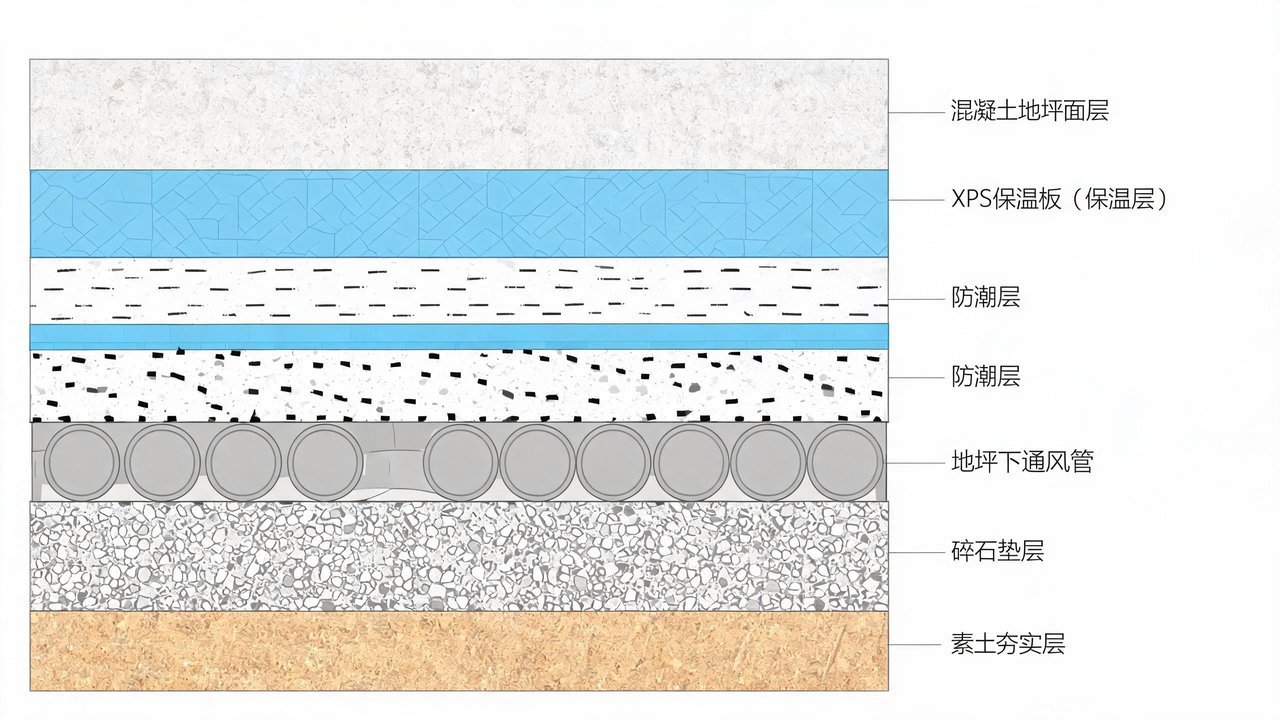

冷库地坪剖面结构

四、日常巡检清单(打印贴库门口)

  • [ ] 每日:目视地面结冰点位置是否变化,门封条/门帘完好性
  • [ ] 每周:接水盘无积水残留,排水管口有水顺畅流出
  • [ ] 每月:倒水试验一次;电伴热、风幕机通电测试
  • [ ] 每季:地面观测点标高记录;隔热层区域温度抽测
  • [ ] 每年:库门大保养,门封条批量更换,排水系统全线疏通

别小看这张清单,【大冷总管】接触的事故复盘里,超过六成的地面冻胀大修,源头都是"排水管堵了三个月没人管"这种小事。

维修人员清理排水管

五、什么情况下必须做大修

出现以下任一情况,说明已经不是保洁层面的问题,应安排结构性翻修:地面裂缝宽度超过 3mm 且持续扩展;局部隆起高差超过 10mm;库门下部蹭冰、货架出现可见倾斜;同一位置反复结冰、烘干后两周内复发。大修流程一般是:清库→揭地面板→清除含水保温层→烘干基层→重做防潮层+新 XPS→回铺地面并恢复通风管系统,周期 15~25 天,务必提前安排货物转移。

结语

冷库地面结冰的治理逻辑可以浓缩成一句话:先断水,再除冰,最后防冻胀。 水断了,冰就是暂时现象;水断不了,铲再多冰也只是在给下一次冻胀攒原料。拿不准的,把结冰位置照片、库温曲线和化霜记录整理好,找像大冷总管这样做过大量现场的团队看一眼,通常能少走很多弯路——这比等到地面拱起来再花大钱翻修,划算得多。
