冷库机组下面地面结冰?常见原因和维修方法一次讲清

有粉丝在【大冷总管】后台留言:冷风机正下方的地面结了一层厚厚的冰,踩上去打滑,叉车进去都费劲。看着是小事,其实背后藏着不小的隐患——地面长期结冰,冰层往下渗,冷库地板的保温层会受潮失效,严重的直接冻胀开裂,后期砸地重做的费用是现在维修的几十倍。
今天就把"机组导致地面结冰"这件事掰开揉碎讲一遍:冰是从哪来的、怎么排查、怎么修、怎么防。
先分清:冰是"天上掉的"还是"地里冒的"
修之前先定性,方法很简单,【大冷总管】总结的就三步:
- 看位置:冰正好在冷风机/机组正下方,往上对着出风口和盘管,大概率是化霜水滴下来二次结冰;冰从地缝、墙角往外拱,机组移开冰还长,那可能是地板下水汽迁移冻胀,问题级别完全不同。
- 看时机:刚化完霜后几小时最明显→化霜水问题;24 小时不间断缓慢增厚→地库冻胀或冷空气桥接。
- 摸机组支腿:支腿周围先结冰、沿着膨胀螺栓往上爬→冷桥问题,支腿把"冷"直接传给了地面混凝土。
定性错了,换加热丝、通排水管都白忙活。
原因一:化霜不彻底,化霜水二次结冰(占七成以上)
这是最常见的病因。电加热化霜的机组,加热丝烧断一根、化霜温控探头漂移、热保护器误动作,都会导致盘管上的霜没化完就停止化霜。残留的冰越积越厚,化成水就往下滴,滴到 0℃ 以下的地面就冻成冰壳。

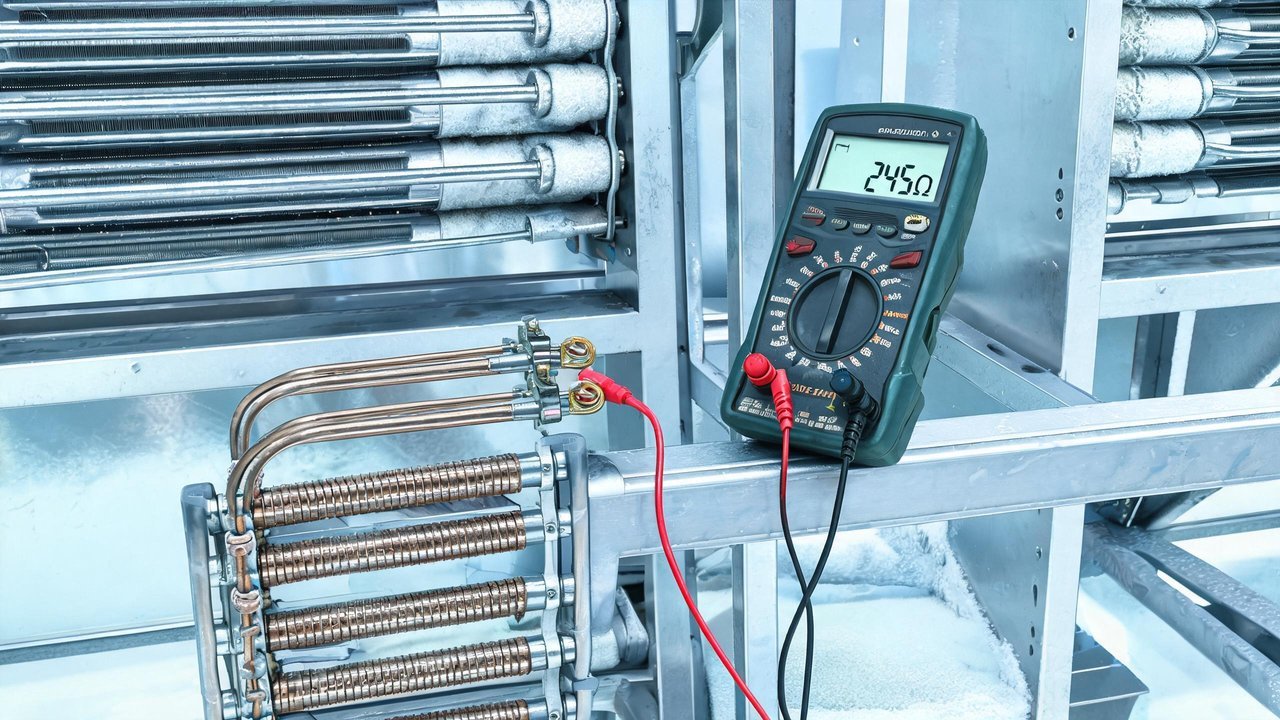

排查参数(拿万用表演一遍就明白):
| 检查项 | 正常范围 | 异常判断 |
|---|---|---|
| 加热丝阻值 | 对照铭牌标称值 ±10% | 无穷大=烧断;明显偏小=局部短路 |
| 化霜终止温度 | 一般 8~15℃ | 探头包冰、漂移→提前终止化霜 |
| 化霜周期 | 每 6~8 小时一次 | 间隔拉太长,霜层厚度超 5mm |
| 单次化霜时长 | 20~40 分钟 | 30 分钟还有大量残霜=加热功率不够 |
| 化霜水温度 | 常温排水管出水 | 出温水说明化霜正常,往下看排水管 |
维修方法很直接:烧断的加热丝整组换掉(别并联补丝,阻值不一致会有隐患),化霜探头建议每季度校准一次,控制器里把化霜间隔按"结霜速度最快的时段"设置,宁可多化一次,别让霜"过夜变冰"。

原因二:排水管没做好,化霜水"改道"流地面
化霜本身正常,但水没乖乖走排水管:
- 排水管没有坡度或坡反了,规范要求水平段坡度不小于 5%(每米落 5 公分),做不到就积水;
- 没做存水弯或存水弯水封失效:冷风机箱体内是负压,冷库零下十几度时,排水管不封住,冷气会"倒吸"把水直接吸到地面冻住,同时库外热空气还会顺着管子往里灌,结更多冰;
- 排水管本身冻死:低温库排水管没缠伴热带、没包保温,化霜水走到一半冻成冰棍,下一轮化霜水满溢接水盘,顺着机组往下淌。
处理口诀:通管→找坡→补存水弯(水封深度一般 50mm 左右)→低温库排水管缠伴热带加保温。【大冷总管】提醒一句,伴热带要在化霜前进水前先通电预热几分钟,效果才好。
原因三:冷桥——机组支腿把冷"导"给了地面
冷风机、机组底座直接膨胀螺栓打在混凝土地面上,中间没垫隔热垫块(常用 50~100mm 厚的 XPS 垫块或专用承重隔热垫),金属支腿就成了"冷的搬运工",把冷量直接传给地面混凝土,地面先结薄霜再滚成厚冰,还会顺着螺栓孔往板下钻。
判断方法前面说了:支腿根部结冰、冰圈以支腿为中心。处理:机组抬起来加垫隔热块,螺栓孔周围填发泡或刷环氧砂浆封闭,已经冻酥的混凝土地面要凿掉重新找坡做防水。
原因四:地板下冻胀(最严重,别拖)
-18℃ 以下的低温库,如果建造时地板下没做通风层(架空炉渣层/通风管)或者加热管坏了,土壤里的水汽会慢慢迁移过来结冰膨胀,地面鼓起拱裂,这时候冰是从地缝里"长"出来的。这种问题在货架区、机组振动区最先暴露——振动把防水层震裂,水一气呵成。
处置就不是换零件了:轻的做地板下热风/电热融冰,重的要揭开地面重做保温隔汽层,费用六位数很常见。所以【大冷总管】一贯强调:低温库每季度要看墙角、地缝有没有拱起裂纹,发现早,成本差十倍。
现场维修作业清单(照着走)

- 腾空机组下方货物,铲冰装车出库,别用尖锐物凿地面冰,容易破坏防水层;
- 断电挂牌,测加热丝阻值、查化霜探头、看控制器化霜记录;
- 倒开水试排水管(别用明火烤管),通不开就拆管检查存水弯;
- 检查支腿隔热垫是否压碎、缺失,缺失的补 XPS 垫块;
- 修复后连续观察 3 个化霜周期,接水盘下垫干纸巾,验证"有没有水往下滴"。
预防维护:每月十分钟,省下一场大冰
- 每月看一眼盘管结霜均匀度,一边厚一边薄通常是风量或制冷剂的问题,及时找专业的人处理;
- 化霜水接一杯观察:有浑浊、带冰碴,说明化霜终止温度设太低;
- 排水地漏保持畅通,库房冲洗水别往机组下方赶;
- 少开门、快开门,门口加装风幕机或门帘,湿气进得少,冰就结得慢;
- 每年入夏前和入冬前各做一次全面化霜系统检测,把记录留好。
地面结冰看着是"冰"的事,其实十次有八次是化霜系统和排水的小毛病拖大的,剩下两次是地面结构的慢性病。按【大冷总管】上面的排查顺序走:先定性,再看化霜,后查排水,然后验冷桥,最后排除冻胀——基本没有找不到的病因。
拿不准的,拍下结冰位置、化霜记录、控制器参数发给【大冷总管】,帮你一起分析。早发现早处理,别等冰拱到货架腿才想起修。
