冷库地面常见故障原因分析及维保技巧

很多人盯压缩机、盯冷风机、盯电控柜,却很少低头看看冷库地面。实际上,地面是冷库最容易"闷声出大事"的部位:一旦冻胀隆起,轻则地面开裂、叉车颠坡,重则破坏保温层和防潮层,整库能耗上升、货损倒逼,返修动辄十几万元。【大冷总管】在大量维保案例中发现,约七成以上的地面问题,根源都在"冰"和"水"两个字上。这篇文章把地面常见故障的成因拆开讲清楚,再给一套能落地的维保打法。
一、冷库地面的结构,先搞清楚你护的是什么

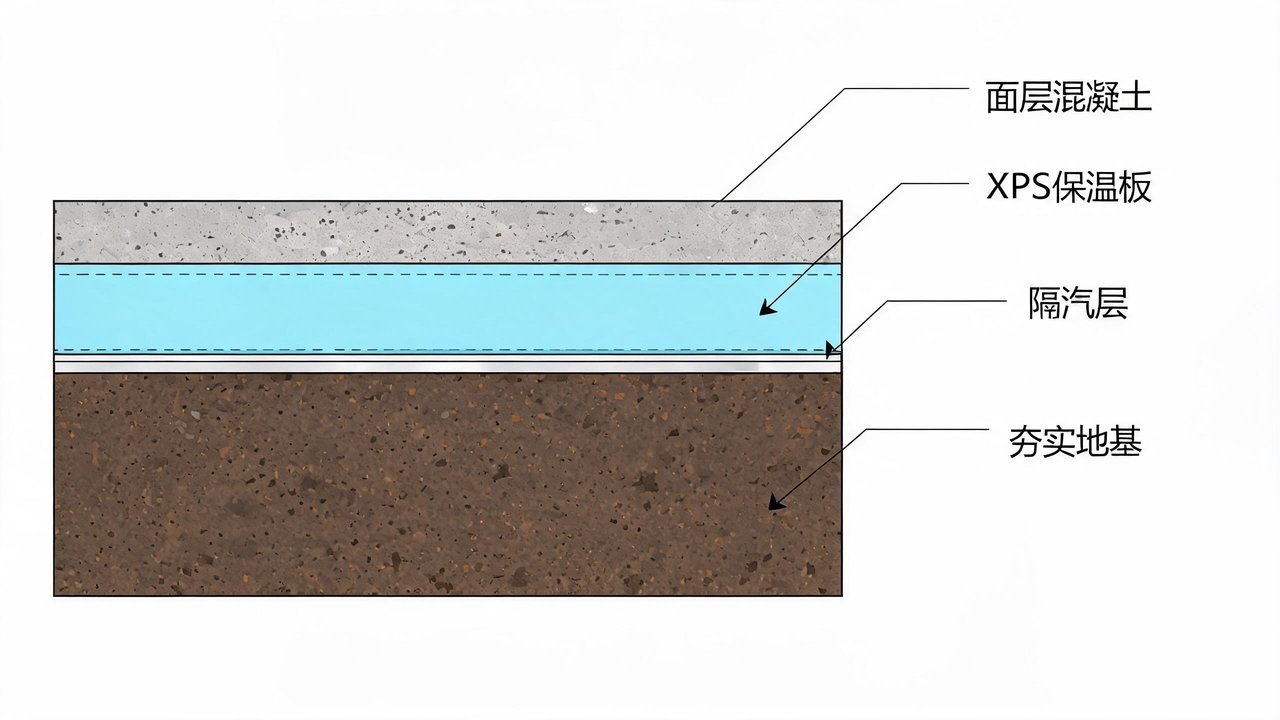

低温冷库(-18℃以下)地面通常是一个"夹心"结构,从上到下大致是:
- 面层:耐磨地坪/环氧/混凝土密封固化剂,厚度约 5-10cm 细石混凝土或砂浆层
- 防水隔汽层:PE 膜或卷材,阻止库内水汽向下渗透
- 保温层:XPS 挤塑板,常用厚度 100-200mm(-18℃库一般 120-150mm,-25℃以下 150-200mm)
- 二次防水/隔汽层
- 结构底板与地基土
这套结构里最致命的一条隐藏风险线是:保温层底部的地基土含水。库内冷量持续向下传,如果地基没有冻胀防护,土中水分结冰体积膨胀约 9%,一个千平米的库房地面隆起 50-100mm 并不罕见。反过来,停机化冻时冰层融化,地面又整体沉降、空鼓。一胀一沉,面层必裂。
二、四类高频故障的原因分析
1. 地面冻胀隆起
典型表现:局部或大面积拱起、板缝挤碎、门口区域先出问题。成因主要有:
- 通风层/加热层失效:低温库地面下通常设通风地窖(gas 通风层)或电伴热线、加热管。通风口堵塞、电伴热断路、温控器设定错误,都会让冷量长期击穿保温层冻住地基土。
- 长期超低温运行:设计 -18℃ 的库常年跑 -25℃,向下传冷量成倍增加。
- 地基土含水率高:建库时未做砂石垫层或排水处理,先天埋雷。
【大冷总管】提醒:冻胀属于"发现即晚期"的故障,等地面明显拱起再处理,往往只能掀开重做。
2. 面层开裂、空鼓
原因集中在三点:混凝土养护不到位(低温环境浇筑、升温过快)、保温板拼缝错缝不到位形成应力集中、叉车超载冲击。空鼓用敲击法就能查:地砖或混凝土面层敲击声音发闷发空,说明下层已经脱开或冰融沉降。
3. 门口区域破损重灾
月台门、库门下方是冷桥+水的双重集中区:开门时热湿空气灌入,地面结露结冰;融雪水、冲洗水从门口渗入。这一区域应每月重点巡查,密封胶条、门帘、地面排水坡度一个都不能省。
4. 地面返潮、异味、霉斑
多因隔汽层破损后水汽往复迁移,或地面排水坡度反向积水。食品库还伴随微生物风险,属于"不塌但持续扣分"的慢性病。
三、地面维保关键参数表
| 项目 | 标准/建议值 | 检查频次 |
|---|---|---|
| 电伴热/加热系统工作电流 | 符合设计值,偏差≤10% | 每月1次 |
| 通风地窖出风口 | 无堵塞、无积水 | 每月1次 |
| 库内地温(回风/地面) | 地面温度不低于设计值3℃ | 每日巡检 |
| 门口胶条、风幕 | 完好、风幕正常 | 每周1次 |
| 面层裂缝 | 单条≤2mm,无扩展 | 每月记录比对 |
| 排水坡度/地漏 | 通畅、无倒坡积水 | 每月1次 |
四、可落地的维保清单
日常(班组执行):
- 巡检记录地面温度与冷凝水情况,重点门口、蒸发器正下方;
- 及时清理积水积雪,禁止硬物砸冰;
- 观察裂缝是否有新扩展,做标记拍照留档。

月度:

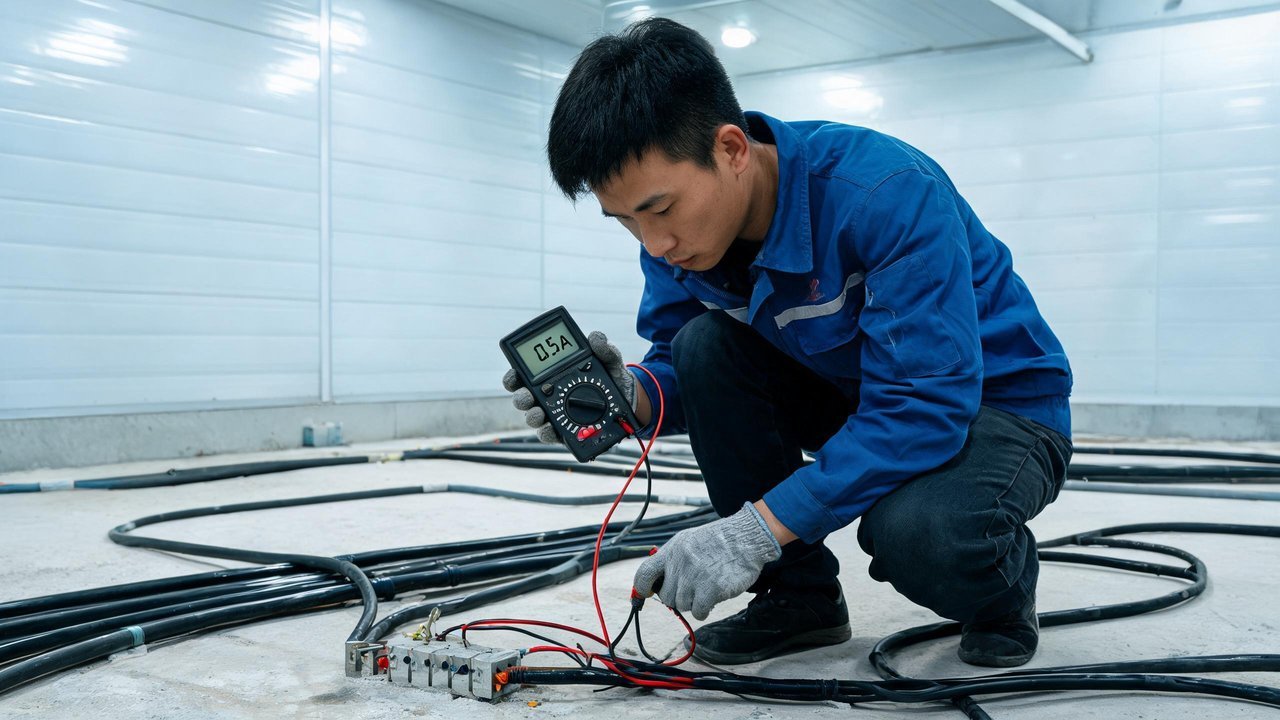

- 测试电伴热/加热回路通断与工作电流,坏了当天换;
- 疏通通风地窖风口,检查有无冰堵;
- 敲击普查空鼓区域,绘制平面分布图。
年度(建议请专业团队):
- 评估冻胀趋势:埋设沉降观测点,全年比对;
- 裂缝处理:≤2mm 用环氧树脂灌注,>2mm 开槽清理后修补并恢复面层;
- 门口区域防潮层、密封系统整体检修。
属于设备系统性维保范畴的工作,不建议班组自行拆改,可以交给【大冷总管】这类专业团队处理。【大冷总管】的服务覆盖全国 300+ 城市,从冻胀评估、加热系统修复到面层翻新都有标准流程;价格公开透明,地面裂缝灌注、电伴热更换等项目在服务小程序上都能自助查询,所有服务均享质保,同一故障复修不重复收费。通过【大冷总管】下单,一般 24 小时内就能匹配到就近的制冷工程师上门勘察,比等到地面拱起再掀库重做,成本要低一个数量级。
五、一句话总结
冷库地面维保的核心逻辑是"上堵裂缝、下保加热":上面不让水进去,下面不让土冻住。把电伴热、通风层、门口密封这三件事纳入月度必查项,冻胀类大故障基本可以在萌芽期掐掉。地面不出事,是对整座冷库最便宜的守护。
