冷库地面结冰怎么办?五大成因与根治方案

做冷库运维的朋友多半遇到过这种情况:低温库开库一看,地面白花花一片,跺脚都硬邦邦;有的甚至用不了一个冬天,地面就鼓起裂缝,货架倾斜、冷库板接缝拉开。这就是冷库特有的顽固病害——地面结冰与冻胀。本文结合【大冷总管】现场维保的常见案例,把成因判断、数据指标和处理方案一次讲清楚。
一、先分清:是"表面结冰"还是"地基冻胀"
同样是地面有冰,处理思路完全不同,第一步必须区分开:
- 表面结冰:冰长在地板上面。多因化霜水、冷凝水、融雪水在地面摊开结冰,铲掉还会再来,但库板、地面结构暂时无恙。
- 地基冻胀:冰长在地板下面。土壤含水率过高、库底保温或防冻通风失效,水分冻结体积膨胀 8%~12%,把地面顶鼓、拉裂。到了这一步,铲冰解决不了问题, 地面结构在持续受损。
一个简单判断法:观察地面是否局部鼓起、排水坡度反向、库门处能塞进手指宽的缝。有这些变形迹象,基本可断定冻胀已经发生,按【大冷总管】的维保分级,这属于必须限期整改的严重项。
二、地面结冰的五大成因

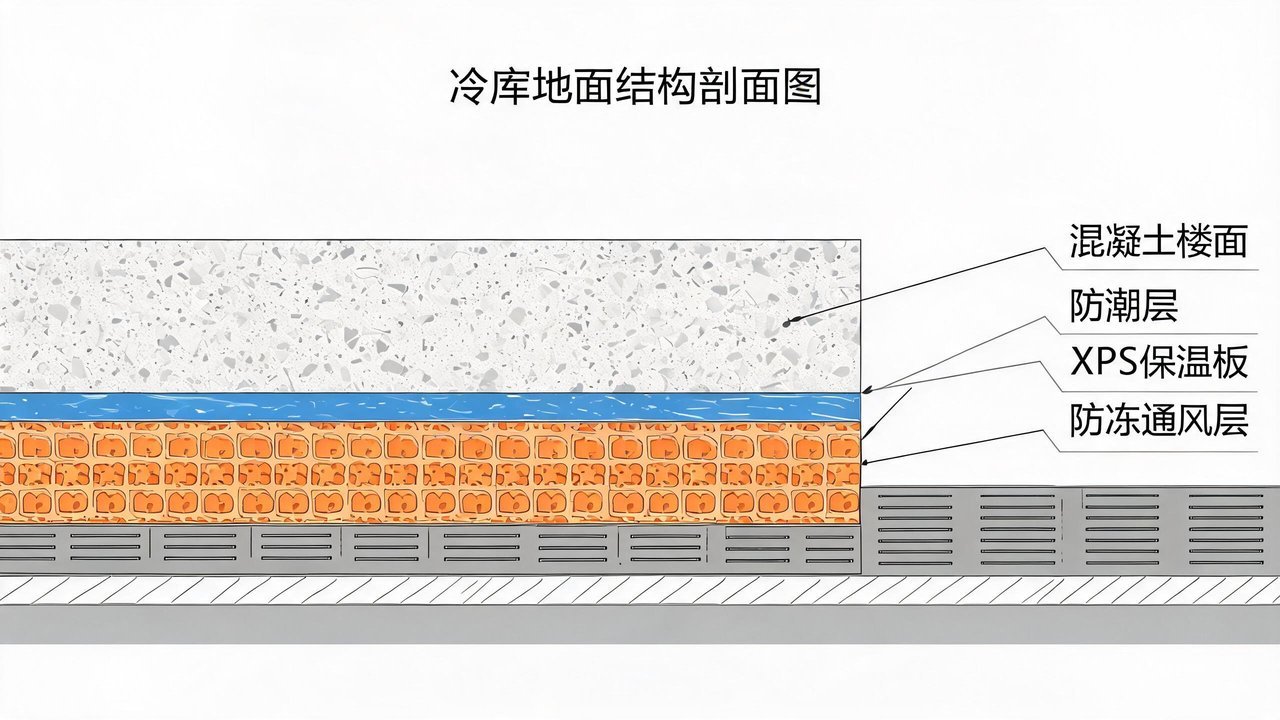

1. 库底防冻层失效或缺失。 早期冷库靠自然通风管(地面下留通风架空层)带走冷量,低温库 (-18℃~-25℃) 若架空层被杂物、积水堵死,冷量在库底累积,土壤逐年降温冻结。新建库常用电伴热带替代通风层,伴热带断路、温控探头失灵后等于"裸奔"。
2. 化霜水、冷凝水排不走。 冷风机化霜水管堵塞、水盘溢流,或排水管没做存水弯加电加热,化霜期水直接淌到地面。库内地面向排水沟坡度不足(规范建议 1%~2%),低洼处常年积水成冰。
3. 地面防潮层破损。 挤塑板(XPS)之上的防潮层(通常两毡一油或 PE 膜)被叉车重载碾压、装修打钉破坏后,土壤毛细水持续上移,在 0℃ 等温线附近聚集结冰,冰层逐年加厚。
4. 湿热空气大量入侵。 频繁开门、门帘破损、月台封闭门失效,夏季湿热空气在低温地面凝结成水膜。据【大冷总管】统计,物流周转频繁的冷库门区,地面结冰报修量约为普通库房的 2~3 倍。
5. 周边水体影响。 库址地下水位高、散水坡倒坡、雨污水管渗漏,等于给库底"补水",任何单项防冻措施在这种水量面前都会力不从心。
三、关键判断参数速查

| 检查项 | 正常参考值 | 异常提示 |
|---|---|---|
| 库底土壤含水率(黏土) | <20%(质量比) | >25% 冻胀风险显著上升 |
| 冻胀隆起量 | 0 | 单季 >10mm 即需处理 |
| 地面排水坡度 | 1%~2% 坡向沟口 | 倒坡、积水直径 >0.5m |

| 电伴热带单回路绝缘 | >0.5MΩ | 偏低或跳闸说明破损/失效 |
| 伴热带输出功率 | 约 20~40W/m² | 明显偏低为老化或断丝 |
| 化霜水排水管温度 | 化霜结束后 2h 内排净 | 管口结冰挂柱、排水超时 |
| 架空通风层温度 | 高于 0℃ | 长期 <0℃ 说明防冻失效 |
实测时优先测三样:库底(或检查井)温度、伴热带回路电流、地面坡度积水点,大部分原因可以直接锁定。
四、解决方案:先止冰、再治根

第一阶段:应急控冰(1 周内)
- 清除明水:调整化霜周期,改为升温时段集中化霜,排水管加套伴热带并做存水弯;
- 表面冰层用温水+推水刮处理,低温库禁止明火和尖锐工具凿冰,损伤防潮层的维修成本是除冰的几十倍;
- 门区加装快速门、完善门封,月台与库内做好缓冲间隔断;
- 地面铺防滑垫并制定铲冰轮值,防止结冰—防滑撒盐—盐蚀混凝土的恶性循环。
第二阶段:根治冻胀(结合停产检修窗口)
- 补齐防冻热源:库底架空层无法利用的,改为地面下电伴热或热风管方案,按 20~40W/m² 布置,配独立温控(库底 <5℃ 启动);
- 修复防潮层:隆起区域剖开地面,重做 XPS 保温+两道防潮层,接缝用专用密封胶带,按【大冷总管】的标准做法要做"封闭盒式"处理,防止水汽从缝里钻;
- 重做排水:重新找坡 1.5%,排水沟加不锈钢盖板与滤网,化霜水独立排放接入集水井,不得走地面径流;
- 截断外部水源:修复散水坡(向外坡 ≥3%)、疏通周边盲沟,地下水位高的库区建议做降排水评估;
- 上监测手段:库底布 2~4 个温度探头,伴热带回路加电流监测,条件允许的地面沉降点每季测一次标高,把"冻胀了才发现"变成"冻胀前预警"。
五、日常维保清单(照着打勾)
- 每日:巡查门区地面积水结冰,化霜排水口出水是否顺畅;
- 每周:清理排水沟滤网,检查门帘、门封完好性;
- 每月:测伴热带回路电流与绝缘电阻,检查温控探头位置与显示;
- 每季:测地面标高变化(重点库角、库门区),检查架空层/检查井有无积水杂物;
- 每年入夏前:做一次化霜系统通水试验和库周边排水疏通——这是【大冷总管】反复强调的"冻胀预防黄金窗口"。
结语
地面结冰不是小毛病:表面结冰耗的是安全,地基冻胀毁的是资产。判断上先分清"冰在上面还是下面",处理上坚持"排水+隔潮+防冻+监测"四件套,绝大多数冷库冻胀问题都能压回去。拿不准成因、或者隆起已经影响结构安全的,建议尽早找专业团队做一次库底探测评估。关于冷库地面冻胀、伴热带改造、化霜排水整改,欢迎随时咨询【大冷总管】。
