冷库电气线路巡检:故障成因、判定标准与五步闭环法
干过冷库维保的人都有体会:压缩机坏了能提前听出来,电气线路坏了基本靠"跳"。要么是半夜化霜回路跳闸,要么是配电柜里"啪"一声冒烟,冻结间几千公斤货开始回温。
在大冷总管受理过的冷库报修工单里,电气类问题常年占到五成以上,而其中真正需要换大件的不多——大部分故障都藏在两个地方:接头和绝缘。这两个部位的问题不是一次性爆发的,而是三个月到一年慢慢"养"出来的。也就是说,一次规范的巡检,完全可以把它们提前掐掉。
这篇就把冷库电气线路巡检的成因、硬指标、操作手法和闭环流程讲透,指标可以直接抄进自己的巡检表。

一、冷库电气线路为什么坏得特别快
同样一套低压线路,装在办公楼里能用二十年,装进冷库三年就可能出问题。原因不是施工质量差,而是环境叠了四个"加速器"。
第一是凝露与水汽。 库内 -18℃~-25℃,穿堂和设备间 25℃、相对湿度经常 70% 以上。柜子一侧挨着冷墙,停机时柜内温度降到露点以下,水汽就在母排、端子、接触器灭弧罩上结水膜。水膜混上粉尘,绝缘直接跳水,这是爬电和相间短路最常见的起点。
第二是冷热交变。 每次化霜、每次开门、每次启停,螺栓连接处都在做一次热胀冷缩。铜和铝的线膨胀系数差了近一半(铜约 17×10⁻⁶/℃,铝约 23×10⁻⁶/℃),松动是必然的。松动→接触电阻上升→发热→氧化加剧→更松,这是典型的正反馈,一旦进入这个循环,靠它自己是回不来的。
第三是腐蚀性介质。 氨制冷机房周边有氨气时,对铜和铜合金有明显腐蚀,氨区严禁裸铜件,必须用镀锡铜或镍铜合金;海水、盐雾对端子和接地扁钢的电化学腐蚀,一个汛期就能让接地电阻翻倍。
第四是鼠害与机械损伤。 冷库保温层的缝隙是老鼠的最爱,电缆外皮被咬破后不一定马上短路,先是对地绝缘下降、漏电保护时不时动作一下,很容易被忽略成"误跳"。
二、六类高频故障与真实成因
| 序号 | 故障现象 | 主要成因 | 高发部位 |
|---|---|---|---|
| 1 | 端子/接头过热变色 | 紧固松动、铜铝直接过渡、导线载流不足 | 柜内母排连接、分线箱、电机接线盒 |
| 2 | 绝缘电阻下降 | 凝露、水膜、粉尘、护套老化开裂 | 库内线缆、化霜电热回路、灯具 |
| 3 | 漏电保护频繁动作 | 电热管受潮、电缆对地破损、RCD 选型不当 | 冷风机化霜回路、库内照明 |
| 4 | 接触器拒动/触点烧蚀 | 电压偏低、灭弧罩积尘受潮、触点氧化 | 压缩机、冷风机、水泵控制回路 |
| 5 | 三相不平衡、电机温升偏高 | 单相负荷分配不合理、末端压降过大 | 低压配电干线末端 |
| 6 | 电缆本体损伤 | 低温脆裂、鼠咬、积水浸泡 | 穿墙套管、库内桥架、地面线槽 |
这里单独说一下铜铝过渡。老库改造里最常见就是铜端子直接压在铝排上,中间隔一层空气膜,电化学腐蚀在潮湿环境下速度极快,半年就能压出一层白粉。正确做法是用铜铝过渡端子(DTL 型)或铜铝过渡线夹,接触面刮氧化层后涂导电膏,压接后再测量一次温升。
三、把指标背下来:巡检的硬数据
巡检表上没有数字,就等于没巡检。下面是大冷总管维保现场长期在用的一组判定值,覆盖大部分低压冷库场景(个别值以设备铭牌与当地规范为准):
- 绝缘电阻:500V 兆欧表测量。低压线路与二次回路常温交接不低于 0.5MΩ;冷库运行中的线路建议按 ≥1MΩ 管理,库内潮湿回路低于 0.5MΩ 必须停运干燥处理后再投。压缩机绕组相对地,运行中一般要求 ≥2MΩ,新装或大修后建议 ≥5MΩ。
- 温度与温差(红外测温):同工况、同相、同类型部位之间温差 >5K 记录、>10K 注意、>20K 立即处理。相对温差法(DL/T 664 思路)判定时,δ≥80% 且热点温度超过 90℃ 就属于必须尽快消缺的级别。
- 接地电阻:系统工作接地一般 ≤4Ω,重复接地 ≤10Ω,氨机房设备等电位接地按设计值复测,雨季前后各一次。
- 电压质量:三相电压不平衡度控制在 2% 以内(短时不超过 4%);电动机端电压偏差 -5%~+5%。电压不平衡 5% 时电机等效温升可上升 20% 以上,往往不到半年就烧绕组。
- 线路压降:干线控制在 5% 以内、支路 3% 以内。压降超标最直观的后果是压缩机启动困难、接触器吸合抖动、化霜定时器紊乱。
- 紧固力矩(参考值):M8 约 8~10N·m,M10 约 15~20N·m,M12 约 25~35N·m。力矩扳手不是可选项,凭手感复紧是巡检走过场的典型特征。
- 漏电保护:库内照明、化霜、插座回路配 30mA 高灵敏 RCD,动作时间 ≤0.1s;每月按一次试验按钮,每季度用漏保测试仪实测动作电流与动作时间。

四、五步巡检法:看、听、嗅、测、记
工具带齐:红外热像仪(或点温仪)、500V 兆欧表、钳形电流表、力矩扳手、螺丝刀组、导电膏、记号笔、检测仪。
第一步,看。 停電状态下看颜色——绝缘皮发白粉化、端子发黑发蓝、热缩管收缩、柜内壁有黑色碳痕,全是历史故障的"供词"。重点看三个位置:穿墙套管口、桥架进出弯、电机接线盒进线处,这三处是应力集中和进水的主战场。
第二步,听。 带电时用耳、也用螺丝刀抵住外壳听。接触器有持续的"嗡嗡"声,多半是电压偏低或铁芯端面有锈;"吱吱"的放电声要立刻警觉,那是空气被击穿的声音。
第三步,嗅。 绝缘漆过热的味道非常特殊,类似塑料刚烧化的气味,闻过一次就忘不了。化霜末期进库内立刻闻,能捕捉到早期问题。

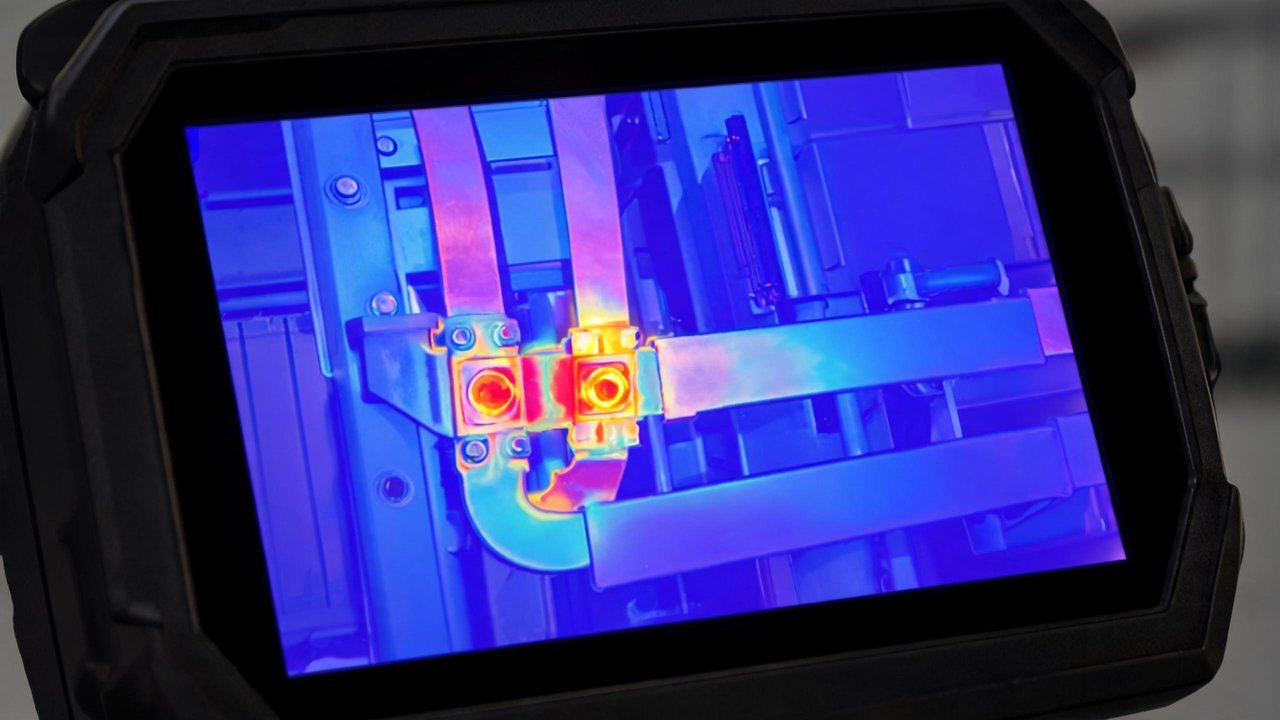

第四步,测。 这一步才是核心。带电测:钳形表逐相测电流并算不平衡度,热像仪对柜内所有连接点扫一遍(务必在负荷高峰、化霜结束前后各扫一次);停电测:兆欧表测相对地、相间绝缘,记录温度湿度,潮湿天气测出的低值要换算或复测,别急着判定为故障;机械测:力矩扳手逐点校核紧固值,松掉的螺栓要用记号笔做已检标记。
第五步,记。 每处热点拍照留编号、记录实测温度与当时电流,形成可比对的基线。巡检没有基线,第二年就看不出恶化趋势——而恶化趋势才是冷库电气最有价值的信息。

五、缺陷分级与闭环时限
查出来的问题不闭环,巡检就是形式主义。建议按三级管:
| 级别 | 判定示例 | 处置要求 |
|---|---|---|
| Ⅰ级(紧急) | 热点温度>130℃、有放电声或碳痕、绝缘<0.5MΩ、漏保拒动 | 立即降负荷或停机,2 小时内消缺,专人盯守 |
| Ⅱ级(重大) | 温差 15~20K、绝缘 0.5~1MΩ、接触器烧蚀、漏保偶发误动 | 24 小时内列入计划,72 小时内完成整改 |
| Ⅲ级(一般) | 温差 5~10K、标识缺失、柜内积尘、电缆固定松脱 | 7 天内处理,下次巡检复测验证 |
每一级都要留下"整改前—整改后"两组数据。大冷总管在交付维保报告时强制要求这两组数据成对出现,因为换完端子之后不复测温升,等于没确认修好。
六、可直接抄的巡检周期清单
每日(值班,10 分钟):库温曲线与设定偏差;配电柜指示灯、电压表电流表读数;有无异响异味;化霜是否按程序结束。
每周(30 分钟):钳形表逐回路测电流与不平衡度;热像仪扫压缩机接线盒、冷风机回路、分线箱;记录最高热点温度。
每月(2 小时):漏保试验按钮逐只测试;库内电缆、桥架、穿墙套管外观检查;控制箱滤网、灭弧罩除尘;端子排目视碳痕检查。
每季度(半天):停电紧固力矩抽检(先做 30%,两年覆盖全部);500V 兆欧表测主要回路绝缘;接地电阻抽测;铜铝过渡点、电缆外皮重点排查。
每年(1~2 天):全回路绝缘普查并建立台账;漏保动作值与动作时间实测;保护定值复核;鼠害防治与线槽封堵;雨季前完成接地系统复测。
七、两个典型案例
案例一:3000 吨冷藏库冻结间配电柜起弧。 客户报修"合闸就跳"。检查发现柜体底部有黑色碳痕,母排连接处绝缘子表面结了一层黄褐色水膜——柜体紧贴冷墙,夏季穿堂温差让柜内反复凝露。测得相间绝缘不足 0.2MΩ,用干燥氮气吹扫加加热板烘干 6 小时后回升到 8MΩ;随后柜内加装防凝露加热器、做密封改造,一年后复测绝缘稳定在 20MΩ 以上。根因不是元件质量,而是没人管凝露。
案例二:水产加工库化霜回路频繁跳闸。 此前被当成"漏保太敏感",换了两次漏电开关都没解决。巡检时逐段测绝缘,锁定一组冷风机电热管相对地仅 0.35MΩ,其余三组都在 5MΩ 以上;拆开发现引出线护套被化霜水长期浸泡开裂。更换耐低温护套线、把接头移到库外接线盒并密封,跳闸彻底消失。这类问题在化霜回路报修里至少占三分之一,大冷总管的做法是把"电热管绝缘阻值"直接写进季度巡检表,而不是等跳闸了再查。
八、几句实话
别相信"没跳闸就是没问题"。 电气故障在爆发前通常有几周到几个月的发展期,跳闸只是最后一步。真正有价值的是趋势:同一个热点上个月 42℃、这个月 55℃,即便还没到限值也该排产处理。
别用万用表代替兆欧表。 电阻档测不出运行电压下的绝缘状态,冷库的潮湿问题必须靠 500V 兆欧表(按设备规定可选 1000V)打出来。
别忽略零线和接地线。 现场常见只紧火线端子、不查零排的情况;三相不平衡时零线电流可能接近甚至超过相线,零排松动照样烧柜。
清单要落到人和签字。 再全的表,没人复核就是废纸。自有电工按标准执行,或者把电气专项巡检并入维保合同交给专业团队,都是可行路径。
冷库电气这件事投入产出比极高:一次季度巡检的成本,远低于一次半夜跳闸造成的回温货损和压缩机液击。把接头和绝缘这两件事盯死,你的冷库电气系统就能跑赢大部分同行。
判定标准、缺陷分级和周期清单这些内容,大冷总管在冷链维保项目里已经做成可执行的现场模板,如果要对照自己库区梳理一版巡检表,可以留言说明库温区间和回路配置,按现场条件给一版能直接落地的检查项。
