冷库除霜失败别硬扛:从供电到排水的六步排查法与应急清单

2026年10月11日 文章 36 次阅读
除霜失败别硬扛:先查电、再查热、最后查水,含参数对照表与应急处理清单。

冷库除霜失败别硬扛:从供电到排水的六步排查法与应急清单

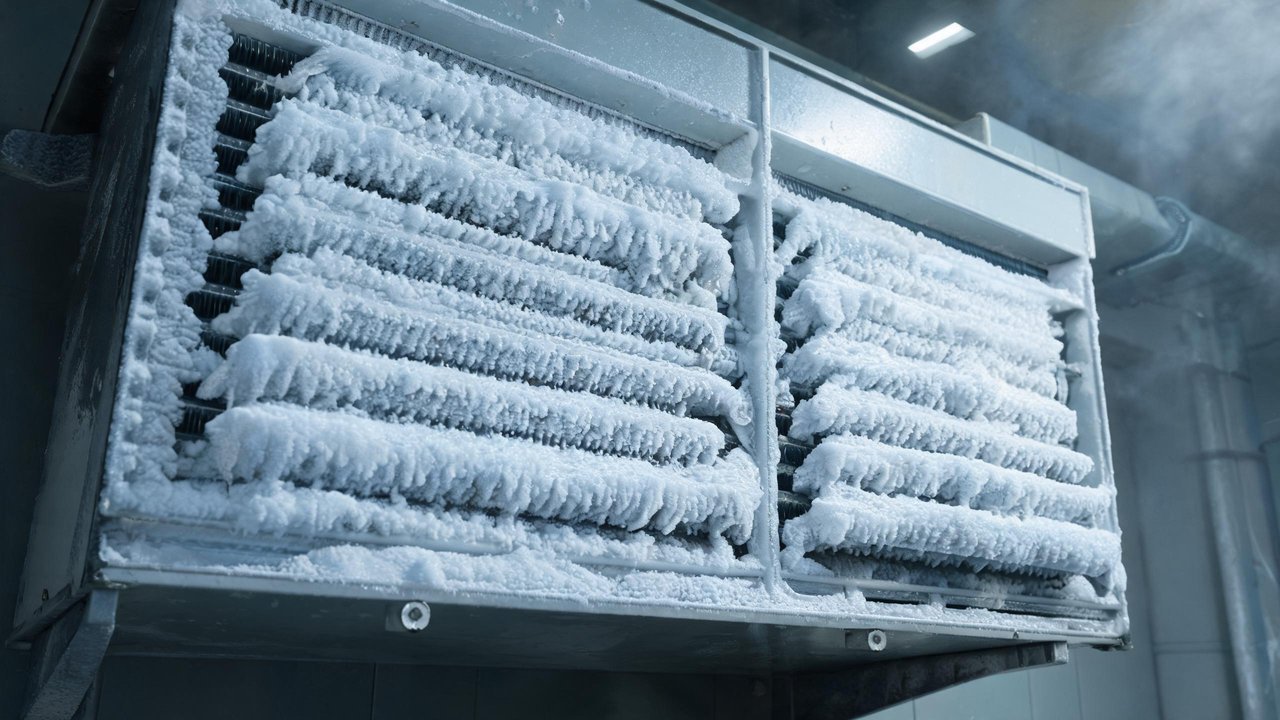

冷风机结满厚霜冰壳的除霜失败现场

冷风机表面结霜本来是制冷系统的正常现象,但如果除霜程序启动后霜层纹丝不动、化霜水不滴、甚至越除越厚结成"冰壳",那就是典型的除霜失败。霜层一旦超过 8~10mm,蒸发器换热效率断崖式下跌,同样的库温,压缩机要多跑 20%~30% 的电,还压不住温度。大冷总管后台收到的报修工单里,除霜类故障常年排进前三,这篇把原因排查顺序、应急处理和参数设定一次讲清楚。

一、先搞懂:霜层厚到什么程度就必须警惕

行业里普遍用"看霜辨状态"的经验值,大冷总管把它整理成一张表,巡检时对着看即可:

霜层状态 目测厚度 影响 处置建议
薄霜(正常) 1~3mm 换热基本不受影响 按原周期除霜即可
积霜(偏厚) 4~7mm 蒸发温度下降 2~3℃,耗电升 10% 左右 缩短除霜间隔 1~2 小时
冰壳(异常) 8mm 以上或呈透明冰 换热恶化 20% 以上,库温波动 立即停机人工除霜并查原因
冻结包裹 完全盖住翅片/加热管 除霜形同虚设 除霜系统大概率已故障,按本文第二节排查

透明冰说明化霜水没排走又二次冻结,重点查排水管,而不是除霜本身。

二、除霜失败的六大原因,按这个顺序查最快

1. 加热系统没电——先量电

电除霜失败最常见的原因不是加热管坏,而是根本没通电。检查顺序:化霜接触器是否吸合(听声音、看指示)→ 热继电器/空开是否跳闸 → 接触器触点是否烧蚀氧化 → 控制器除霜输出点是否有信号。用钳形表逐路测加热管工作电流:一支 3kW/220V 的加热管正常工作电流约 13.6A,读数为零就是回路断;再断电用兆欧表测对地绝缘,低于 2MΩ 说明加热管受潮漏电,直冒跳闸的元凶。

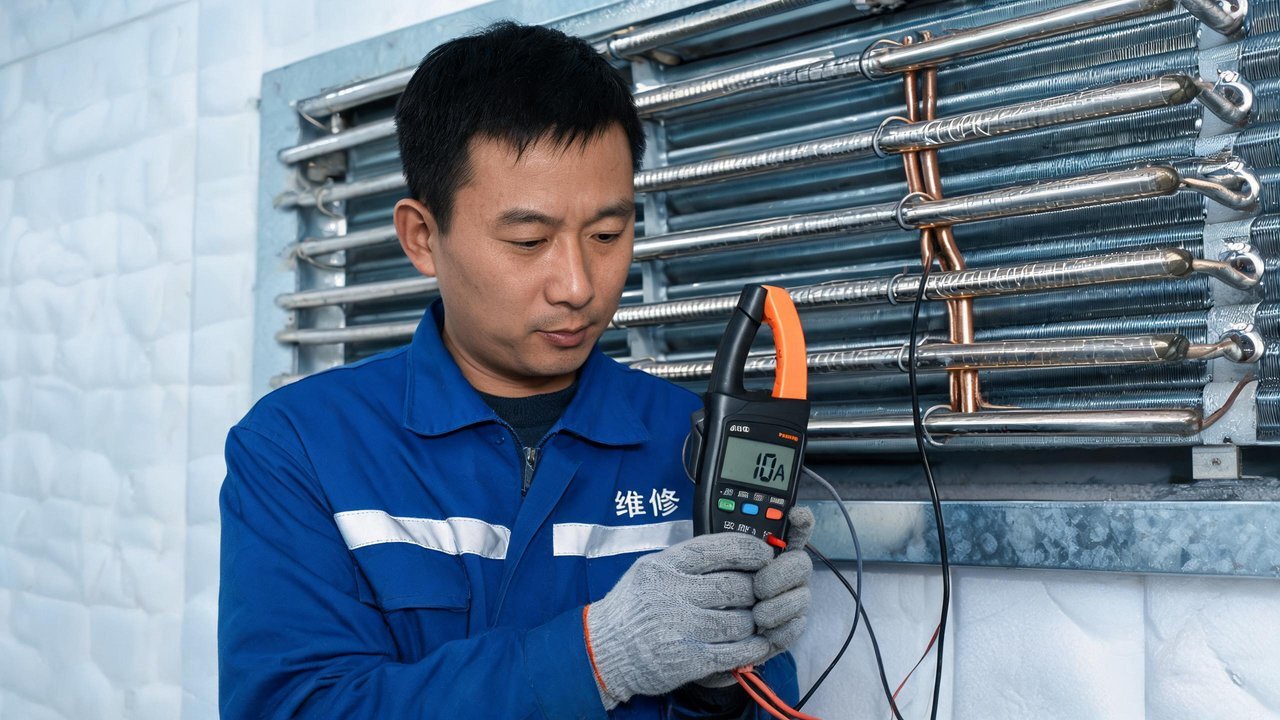

维修人员用钳形表逐路检测电除霜加热管电流

2. 加热管烧毁或结垢包裹

长期泡在冰水里的加热管底部最容易坏。万用表测电阻:正常几十到几百欧,无穷大即烧断;接近零欧是短路。另外加热管外包厚冰壳时,热量传不出来,"通电正常但就是化不开",这时要先人工清冰,别急着换管。

3. 化霜参数设置不合理

这是新库和改造库的高频坑:

  • 除霜间隔太长:高温高湿季(相对湿度 80% 以上)冷风机结霜快,低温库间隔建议 4~6 小时一次,设成 12 小时必然积霜;
  • 除霜时间太短:设定 20 分钟就强制退出,冰芯还没化透;
  • 结束温度设太低:化霜终止探头(一般贴在翅片中部)设 5℃ 就退出,实际霜没化完。低温库建议终止温度 8~12℃;
  • 探头位置漂移:化霜结束探头掉了或被冰顶开,永远测不到"已化霜"信号,控制器超时强制退出。

大冷总管提醒一句:改参数前记录原值,一次只动一个变量,观察两个除霜周期再定。

4. 水冲霜系统的堵与冻

喷水除霜失败先看三点:水压够不够(喷嘴前 0.2~0.4MPa 为宜)、喷嘴是否被水垢/杂质堵住(拆洗或换喷嘴)、水温是否过低。北方冬季停库时水管没排空,管路冻裂漏水,恢复生产后水压上不来,也是老故障。

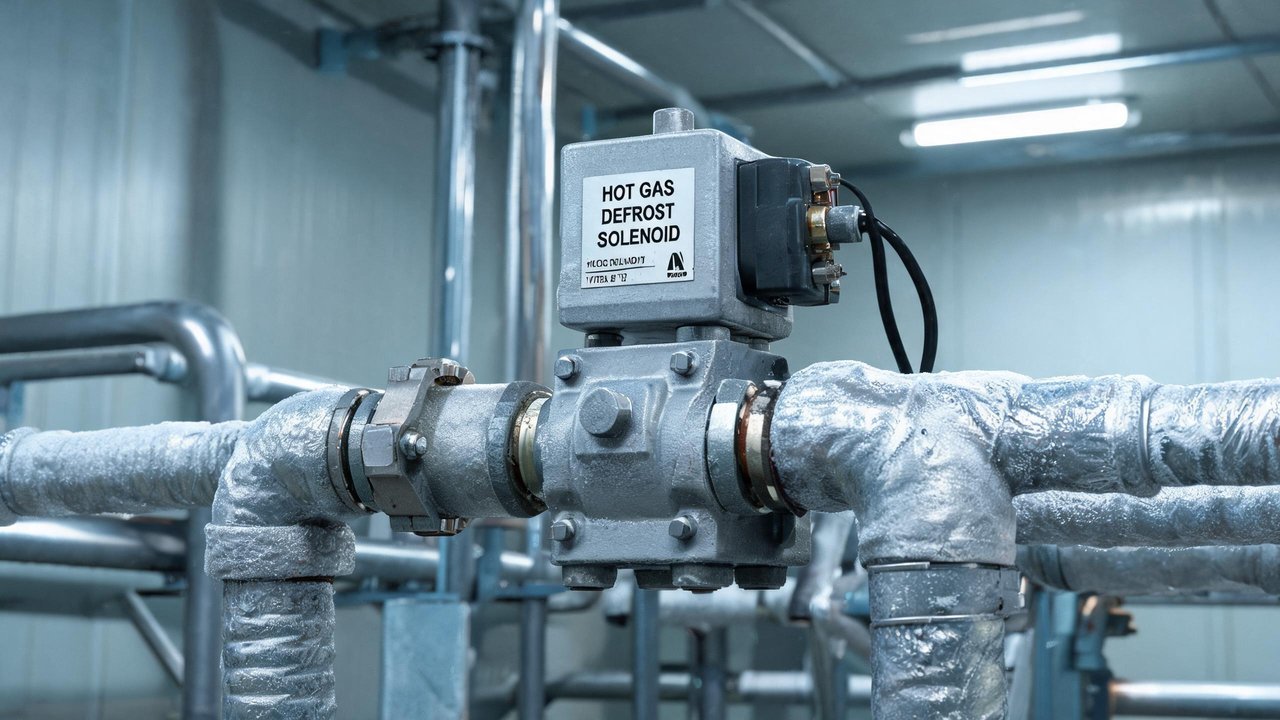

热气除霜电磁阀与制冷管路

5. 热气(热氟)除霜的阀门病

用压缩机排气(80~110℃ 高温高压气体)化霜的系统,失败九成在阀件:除霜电磁阀卡死不通、先导式电磁阀导孔堵塞、线圈烧坏、旁通阀开度不对。判断方法很直接——除霜阶段摸蒸发器进气管,应该明显发烫;冰凉的说明热气根本没进来。

6. 排水不畅造成二次结冰

化霜化了但水排不走,积在接水盘和管口反复冻成冰壳,看起来像"除霜失败",实际是排水失败。查排水管坡度(应≥3%)、保温是否破损、穿墙处是否塌陷积水,低温库排水管要带加热带。

三、一个真实案例:-18℃ 冻品库两周压不住温

华东一座 300 吨低温库,报修"库温从 -18℃ 缓慢爬到 -12℃,冷风机像小山包一样全包冰"。到场检查:进除霜模式后接触器不吸合,化霜输出点有电压、线圈两端无电压,顺线路查到除霜接触器线圈烧毁——根因是触点早期粘连拉弧,线圈长期过热。更可惜的是前端管理人员只看到"温度不够低",把风机一直当送冷风用,白白硬扛了两周,货值损失叠加电费超支。更换接触器(同型号线圈电压 220V/AC)、人工热水清冰、把除霜间隔从 12 小时改为 6 小时、终止温度从 5℃ 调到 10℃ 后,两个周期内库温回到 -19℃,实测日耗电比故障期下降约 25%。这也是大冷总管反复强调"除霜失败要停机处理、不要硬扛"的原因。

四、应急处置 + 日常预防清单

当天要做的(除霜失败应急):

  • [ ] 转移货物或提前入库降温,避免库温长时间超标
  • [ ] 停机人工除霜:热水(≤60℃,忌沸水直冲翅片)或自然融化,禁止尖器敲冰伤管
  • [ ] 逐路测加热管电流与绝缘,确认坏管数量
  • [ ] 检查接触器、热继、控制器除霜输出记录
  • [ ] 核对化霜间隔、时长、终止温度三项参数
  • [ ] 疏通知霜时,检查排水是否二次结冰

长期预防(写进维保合同的标准动作):

周期 项目 合格参考
每日 目测霜层均匀度、化霜后有无残留冰 翅片见金属本色
每月 测加热管电流/绝缘、清洁化霜终止探头 绝缘≥2MΩ
每季 校验除霜时间/温度参数、查排水与加热带 与实际结霜匹配
每年 更换老化接触器、加热管抽检、阀件保养 高负荷季前完成

除霜失败的排查本质就一句话:先确认"电到了没有",再确认"热散出去了没有",最后确认"水排走了没有"。三层都过还能化不开霜的,极少;真遇到那种,基本是控制器程序或线路深层问题,该请专业维保队上门就别自己拆。大冷总管建议把除霜参数表和本文清单存档贴在配电间,新手夜班照着执行,也能把八成除霜故障拦在酿成冰壳之前。
