冷库检验验收必看:24小时降温测试到底在测什么?

做了十几年冷库工程,每次新库交付,业主最关心的永远是那一句话:"刘师傅,这库能不能过24小时测试?"
说实话,24小时降温测试说简单也简单,说复杂也复杂。今天【大冷总管】就跟大伙儿好好聊聊这个话题,把那些验收时的坑、检验时的雷,一股脑儿给你说清楚。
一、24小时测试到底测什么?
很多人以为24小时测试就是"开着机器跑一天",其实没那么简单。
按照行业规范,24小时降温测试主要验证三件事:
1. 制冷系统的持续运行能力
这不是说机器转起来就行,而是要看满负荷状态下的稳定性。我们【大冷总管】团队在做验收时,会重点检查:
- 压缩机运行电流是否稳定,波动不超过额定值的±5%
- 冷凝温度和蒸发温度的温差是否在合理范围
- 油压、油温是否正常,油路系统有没有异常
这些问题在短时间内可能看不出来,但跑满24小时,隐患基本都会暴露。
2. 库体保温性能
这是很多业主容易忽略的点。机器降温快不等于库好,关键是要看断电后的回温速度。
标准做法是:24小时运行结束后,记录库内温度,然后断电观察2-4小时,看温度回升情况。如果升温太快,说明保温层有漏点或者门封不严。
3. 温度均匀性

库内不同位置的温度差异,直接关系到后期储存货物的品质。我们验收时会在库内布置至少5个测温点:四角+中心,看温差能否控制在±1℃以内。
二、验收前必须准备的那些事儿
很多项目验收不过,不是工程质量不行,而是准备工作没做到位。【大冷总管】总结了几条血泪经验:
1. 提前24小时预冷
别等到验收当天才开始降温。库体本身有热惰性,墙壁、地面、顶棚都需要时间冷却。我们建议:
- 小型库(<100㎡):提前24小时预冷
- 中型库(100-500㎡):提前48小时预冷
- 大型库(>500㎡):提前72小时预冷
2. 检查门封和穿堂
验收时最容易出现的问题就是漏冷。提前检查:
- 库门密封条是否完整、有弹性
- 穿堂与库体连接处是否打胶密封
- 管道穿墙孔洞是否封堵严实
这些细节,往往就是24小时测试失败的原因。
3. 确认电气系统正常
制冷设备是"电老虎",运行功率大。验收前务必确认:
- 供电容量是否满足设备需求
- 电缆规格是否匹配
- 配电箱各回路标识是否清晰
- 保护装置(过载、漏电、缺相)是否灵敏
三、24小时测试常见问题解答
Q1:测试期间能开门吗?
绝对不能。
很多业主想着"进去看看温度",结果一开门冷气跑了,温度回升,测试数据就废了。正确做法是:
- 安装远程监控摄像头
- 使用无线温度记录仪
- 所有检查在测试前完成
Q2:温度降不下来怎么办?
首先要排查原因,常见的有:
- 制冷剂不足:检查视液镜,看是否有气泡
- 蒸发器结霜严重:确认融霜程序是否正常
- 冷凝压力过高:检查冷凝器是否脏堵、风机是否正常
- 膨胀阀调节不当:过热度设置不合理
【大冷总管】提示:如果降温速度明显异常,建议先暂停测试,排查问题后再重新开始,别硬着头皮跑完24小时。
Q3:验收标准是什么?
这个要看库型用途:
- 冷藏库(0~5℃):24小时内降至设计温度,且能稳定维持
- 冷冻库(-18℃以下):24小时内达到-18℃,并稳定运行
- 速冻库:要求更严格,需达到设计温度并能稳定维持
关键指标不是"能降到多少度",而是"能否稳定维持"。
Q4:测试失败了怎么办?
别慌,先分析原因:
- 查看运行数据,找出异常点
- 检查设备运行日志
- 排查电气、管路、保温等各环节
- 整改后重新安排验收
记住一句话:验收不是考试,发现问题早整改,比后期出了问题强。
四、智能监控让验收更透明

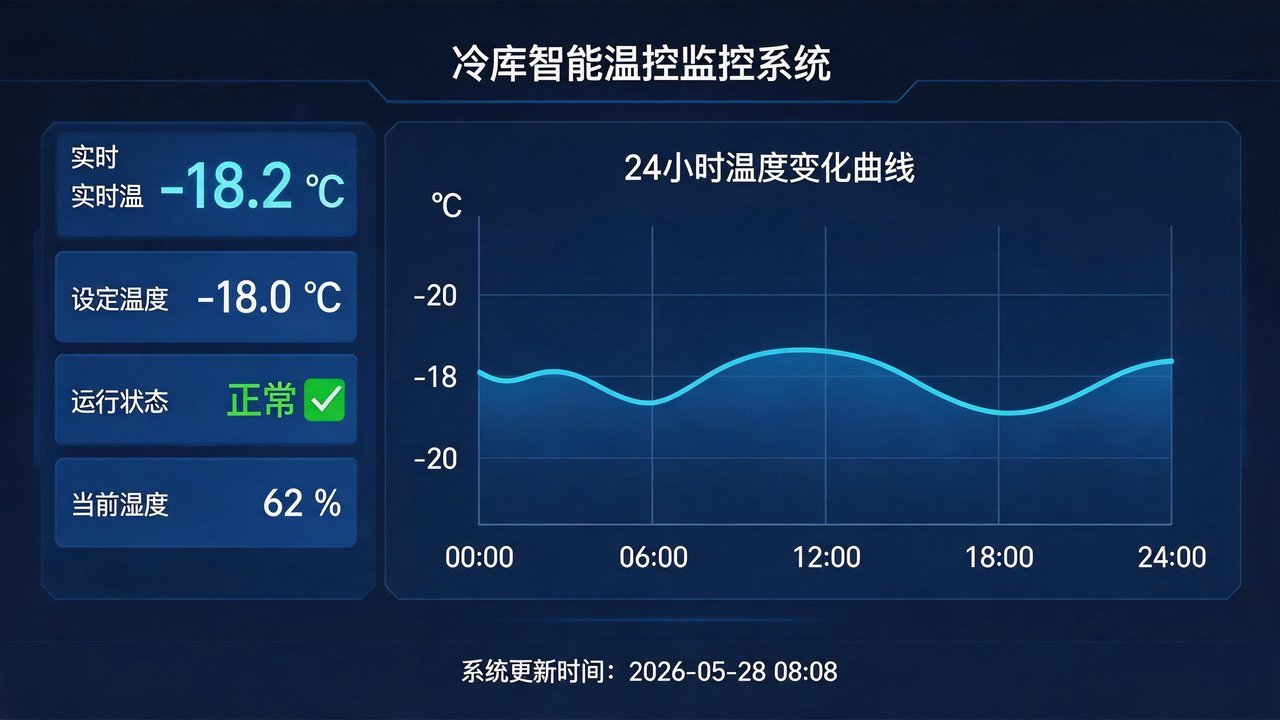

现在很多新库都配了智能监控系统,这对验收特别有帮助。
【大冷总管】建议的监控配置:
- 温度监控:多点布置,15分钟记录一次
- 设备监控:压缩机运行状态、电流、压力实时上传
- 报警功能:超温、设备故障自动推送
有了这些数据,24小时测试的每一步都有据可查,业主放心,施工方也安心。
五、写在最后

24小时降温测试,本质上是对整个冷库系统的"全身体检"。
作为从业十几年的老师傅,我想说的是:别把验收当过关,要把验收当起点。 后期运营维护做得好,前期投入才能真回本。
有什么冷库检验的具体问题,欢迎随时找【大冷总管】聊聊,咱们一起把问题解决在萌芽阶段。
本文要点总结: - 24小时测试核心:持续运行能力、保温性能、温度均匀性 - 验收准备:提前预冷、检查密封、确认电气 - 常见问题:严禁开门、降温异常排查、验收标准因库而异 - 智能监控让验收透明可追溯
关键词:冷库检验、24小时测试、冷库验收、降温测试、冷库维保
作者:大冷总管-刘师傅
发布时间:2026年5月28日
