生物制药行业冷库维修规范与注意事项:从温度偏差到验证闭环

对生物制药企业来说,冷库不是"能制冷就行"的仓房,而是一套必须持续受控的工艺设备。2℃~8℃的疫苗、生物制品,-20℃的试剂,-60℃甚至更低的样品,任何一次温度失控都可能让整个库区的货物直接报废,严重时还会触发监管层面的合规调查。2016年震动行业的疫苗案,暴露的核心问题之一就是冷链储运温度失控。也正因如此,生物制药冷库的维修与售后,必须讲规范、讲流程、讲证据链。
一、为什么医药冷库维修要"按规范来"
普通食品冷库坏了,修好就能用;医药冷库坏了,修完还得能"自证清白"。差别就在这几点:
- GSP/GMP 合规要求:药品经营质量管理规范对冷库温湿度有明确硬指标——冷库温度 2℃~8℃,相对湿度 35%~75%,且温度自动监测系统要能报警、能备份、能追溯。
- 数据完整性要求:维修期间温度曲线中断、传感器更换未校准、报警被人为屏蔽,这些在审计跟踪里都是"硬伤",核查时说不清就是缺陷项。
- 变更与验证联动:换了压缩机、改了控制系统,属于设备变更,不走变更控制、不做再验证就重新投用,是典型的合规风险。
大冷总管在服务医药客户时,所有维修动作都要求留痕:到场时间、故障照片、更换件序列号、修复后温度恢复曲线,一份归档,这就是给甲方应对审计留的底稿。
二、生物制药冷库常见故障与标准处置
先看一张故障速查表,这是现场最高频的几类问题:
| 故障现象 | 常见原因 | 规范处置要点 | 响应时限建议 |
|---|---|---|---|
| 库温偏高/报警 | 冷媒不足、蒸发器结霜严重、风机停转 | 先转移货物,再检漏补注,除霜查化霜回路 | 2小时内响应,24小时内到场 |
| 压缩机高压保护跳停 | 冷凝器脏堵、冷却水温高、不凝性气体 | 清洗冷凝侧,排空检漏,禁直接复位强启 | 当日处理 |
| 温度分布不均 | 出风口短路、货物堆码挡风 | 重新做温度分布验证,调整风道与堆垛间距 | 维修后复测 |
| 库温过低或结冻 | 传感器漂移、控制参数错乱 | 校准或更换探头,恢复经过验证的参数 | 4小时内 |
| 化霜不彻底、滴水结冰 | 化霜加热器损坏、化霜周期设置不当 | 测加热管阻值,按实际负荷修正化霜频次 | 24小时内 |
| 双路电源/备用机组未自动切换 | ATS 故障、蓄冷配置缺失 | 联合电气专业排查,做切换测试 | 立即处理 |
注意一个原则:凡是影响库内温度的维修,第一步永远是货物应急预案——启动备用冷库、干冰蓄冷转运或转移至验证过的暂存区,而不是先修设备。货在,损失才有上限。
三、维修作业七步流程(售后标准动作)

规范的医药冷库维修,可以拆成七步,每一步都要有记录:
- 报修受理:记录故障现象、当前库温、报警信息,初步判断风险等级;
- 应急响应:指导值班人员启动货物保护和应急预案;

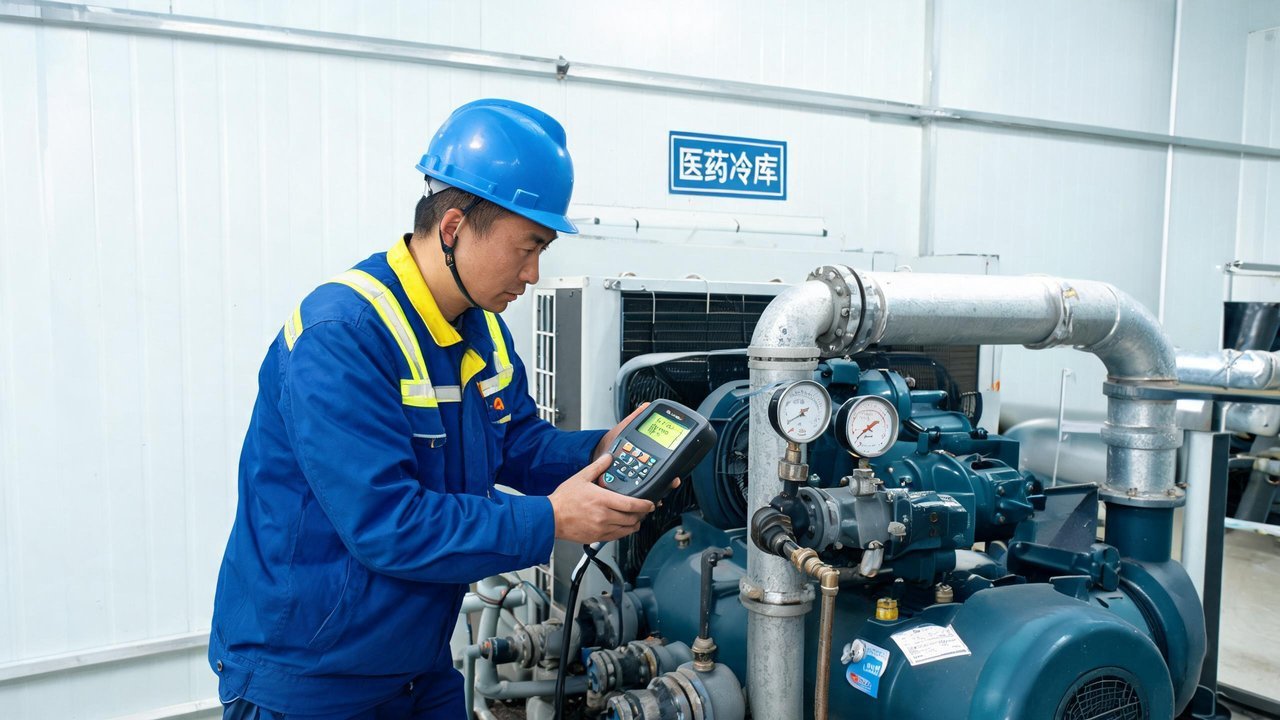

- 到场诊断:查电气、查制冷系统压力曲线、查控制系统报警历史,先定根因再动手;
- 实施维修:更换的部件要符合原设计规格,制冷系统动火作业按冷库防火规范执行,保温层破损同步修补;
- 系统恢复:抽真空气密性试验合格后定量加注冷媒,禁止"缺多少补多少"的糊涂账;
- 重启确认:空载运行至温度稳定,连续监测恢复曲线,确认无反复启停;
- 记录闭环:维修报告、更换件清单、校准证书、温度恢复数据一并归档。
大冷总管对医药项目的售后承诺基本就是照这个流程落地的:核心城市 2 小时响应、24 小时到场,维修完 48 小时内出书面报告——没有报告单的维修,在制药行业等于没修。
四、修完≠结束:偏差处理与再验证

这是生物制药冷库维修最容易被忽略的环节:
- 写偏差报告:维修导致的温度越限,要评估对产品的影响,该隔离的隔离、该报废的报废,OOS(超标)数据不许"修好就删";
- 传感器校准:更换过的探头必须用计量院校准证书确认,允差一般控制在 ±0.5℃ 以内;
- 再验证:重大维修(换主机、改系统、换控制逻辑)后,按趋势回顾需要重新做温度分布验证,布点通常按库体积设定,冷点热点要重新标定;
- 趋势回顾:把这次故障纳入年度设备趋势分析,同类故障两年内重复出现,就该考虑改造而不是继续修补。
五、把维修成本降下去:预防性维保清单
与其救火,不如防火。建议医药冷库按下面的周期做预防性维保:
- 每月:检查库门密封条与风幕、化霜效果、报警系统测试、备用机组盘车;
- 每季度:清洗冷凝器、紧固电气接线端子、检查冷媒油位与视液镜、校准现场温度显示;
- 每半年:检测压缩机绝缘与运行电流、检查安全阀与压力表有效性、UPS 与备用电源切换测试;
- 每年:计量院校准全部温湿度探头、做温度分布回顾、保温层与库板渗漏全面检查、冷媒检漏与回收量核算。
大冷总管的医药冷库维保套餐,也是按"月-季-半年-年"这个周期拆的单,客户可以直接对照验收。按这个节奏执行的企业,突发故障率通常能降一半以上,压缩机寿命也能明显延长——这笔账比省一次上门费划算得多。
六、怎么选医药冷库的维保服务商
结合大冷总管对接制药项目的经验,给采购和质量部门几条筛选标准:有没有制药行业服务案例和洁净区作业经验;能不能出具带校准证书、温度恢复曲线的维修报告;是否理解变更控制和偏差流程,配合你的 QA 体系;备件库和响应半径是否覆盖你的厂区。
冷链不断链,靠的不是一台好机组,而是一套规范的维修与售后体系。这也是大冷总管一直强调的:选对服务商、守住流程底线,生物制药的冷库才能真正经得起审计,也经得起突发故障的考验。
